2024年12月12日,四川合睿达彭总、合睿达技术人员刘强,到达赤城湖项目,并勘察现场。

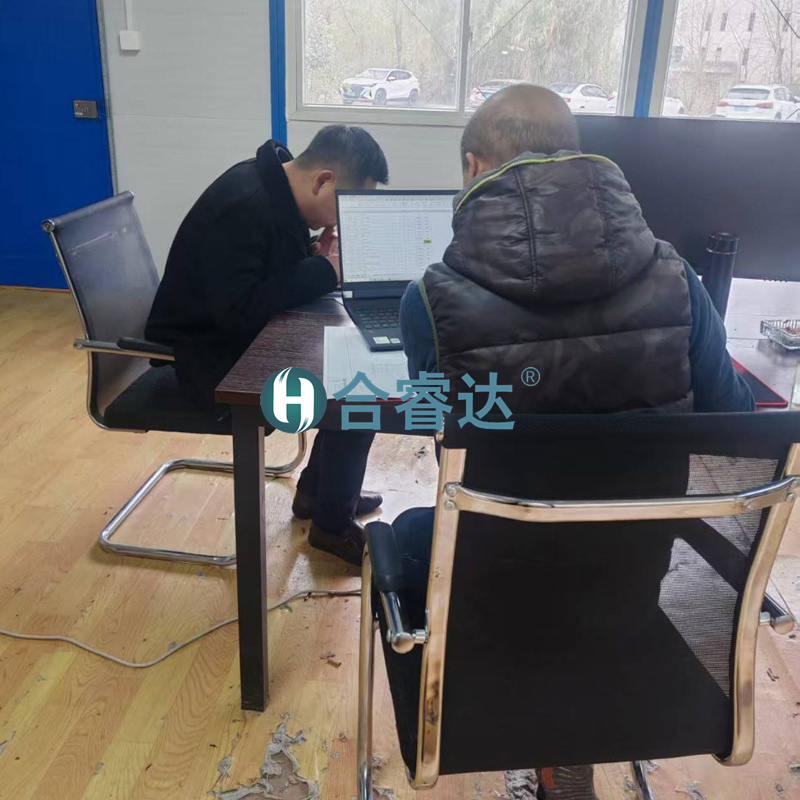

2025年2月4日,四川合睿达彭总、合睿达技术人员谭奇,前往赤城湖项目,与段总一起讨论管理房走线问题并查看现场。

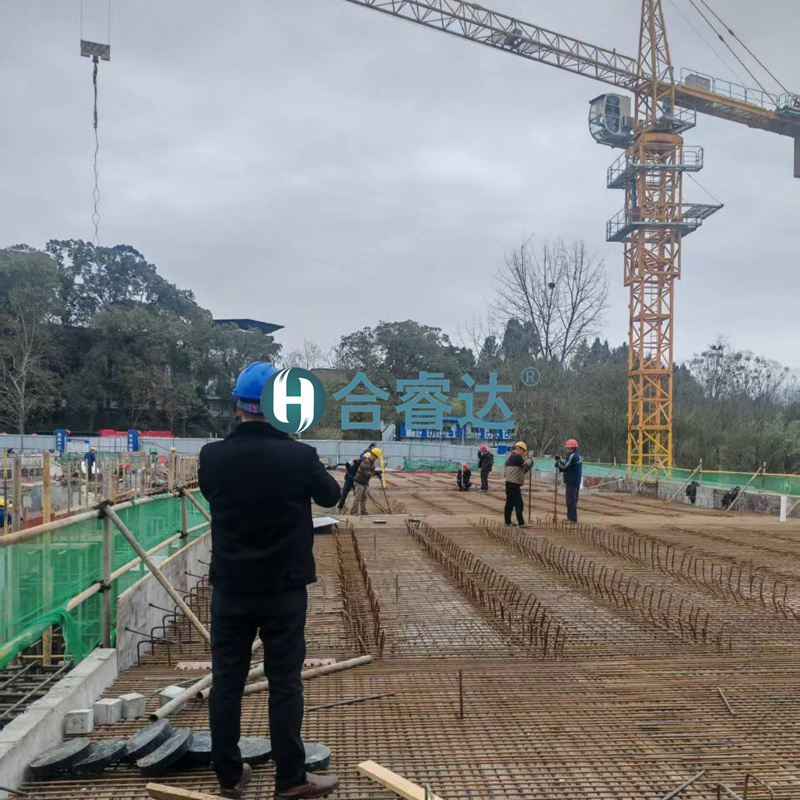

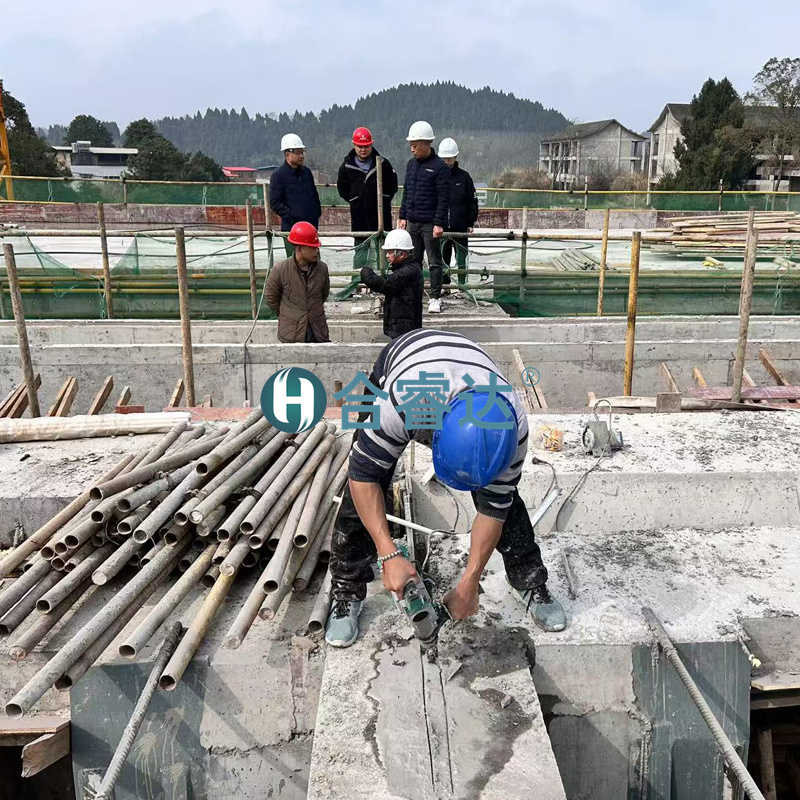

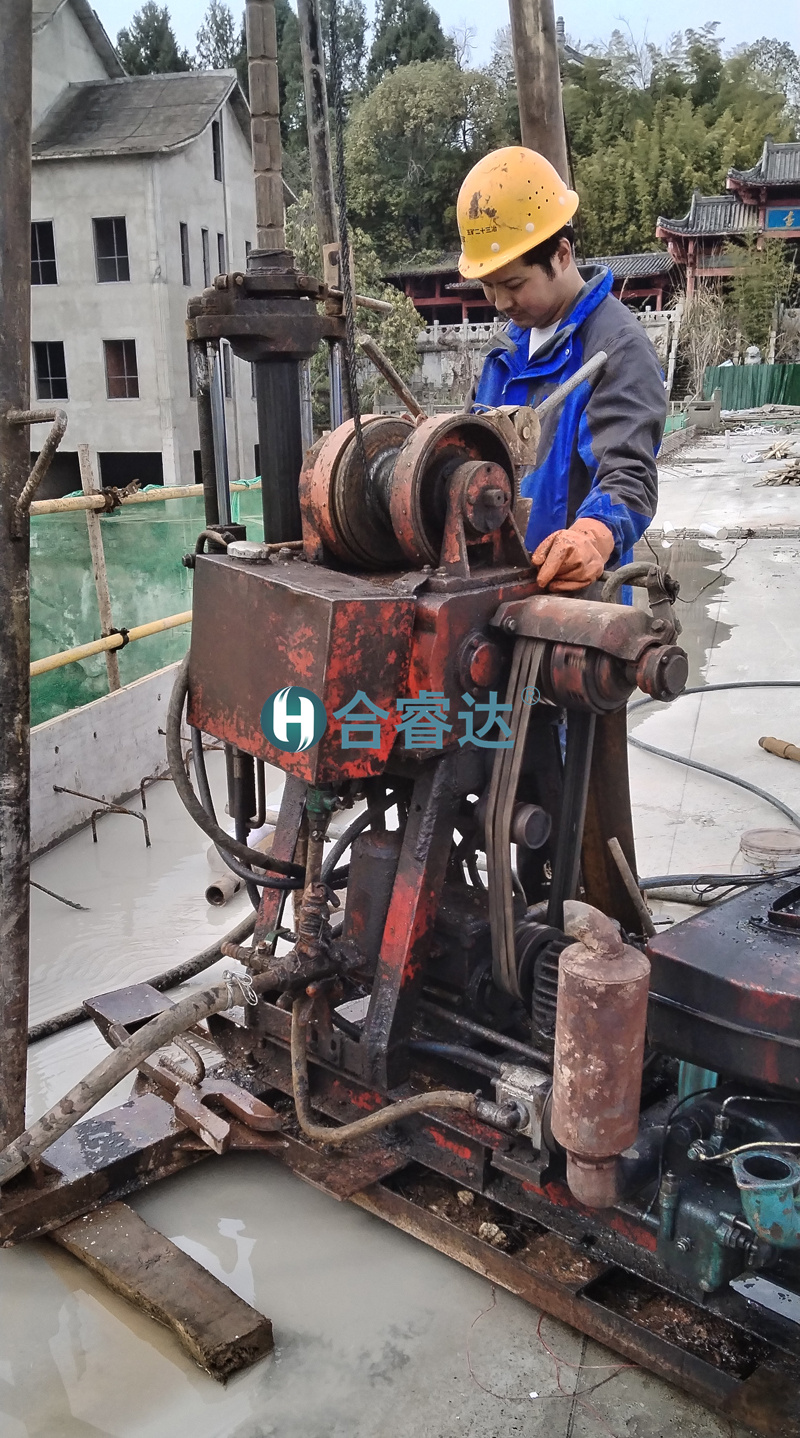

2025年3月18日,合睿达技术人员刘强、林兵,与业主开会沟通项目开工相关事宜,砖机进场开始钻孔。

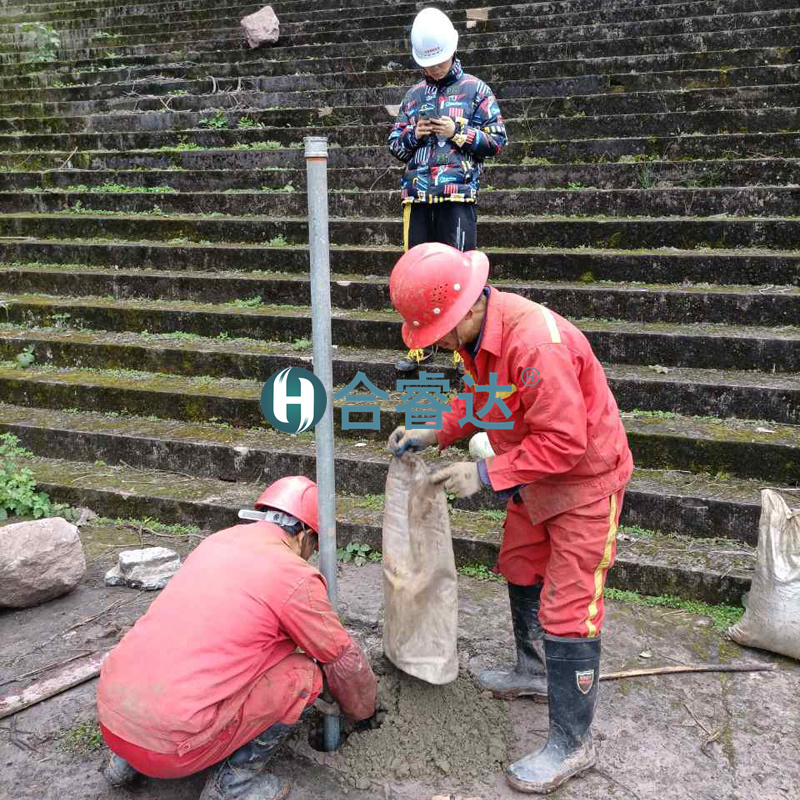

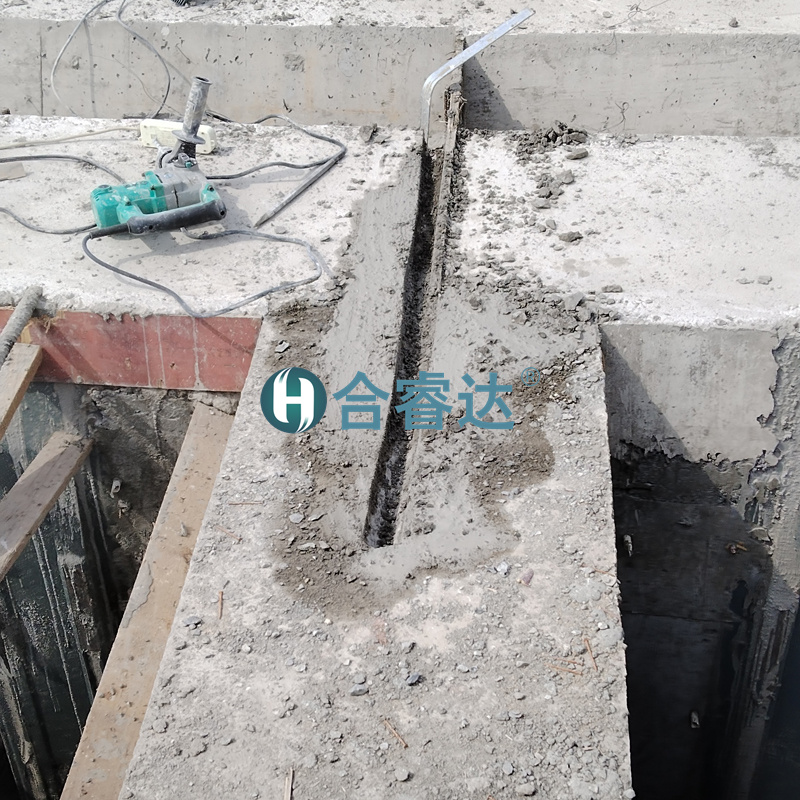

2025年3月19日,溢洪道渗压计线路开槽,溢洪道渗压计铺设线路穿管,钻机继续钻孔。

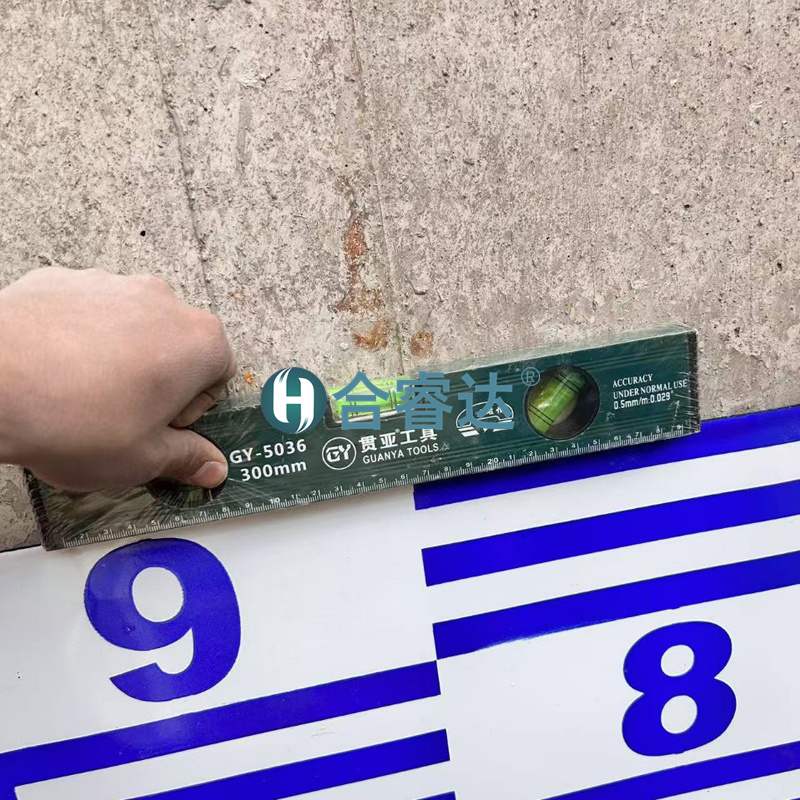

2025年3月20日,安装水标尺,已完成4组剩余一组,钻机钻孔已完成3个点。由于二号点位有变动所以一号三号点位有偏差,孔就重新开钻。

2025年3月21日,切割安装水标尺立面突出钢筋,安装剩下一组水标尺,安装水位计及铺设管线,定做车载工具木箱。
