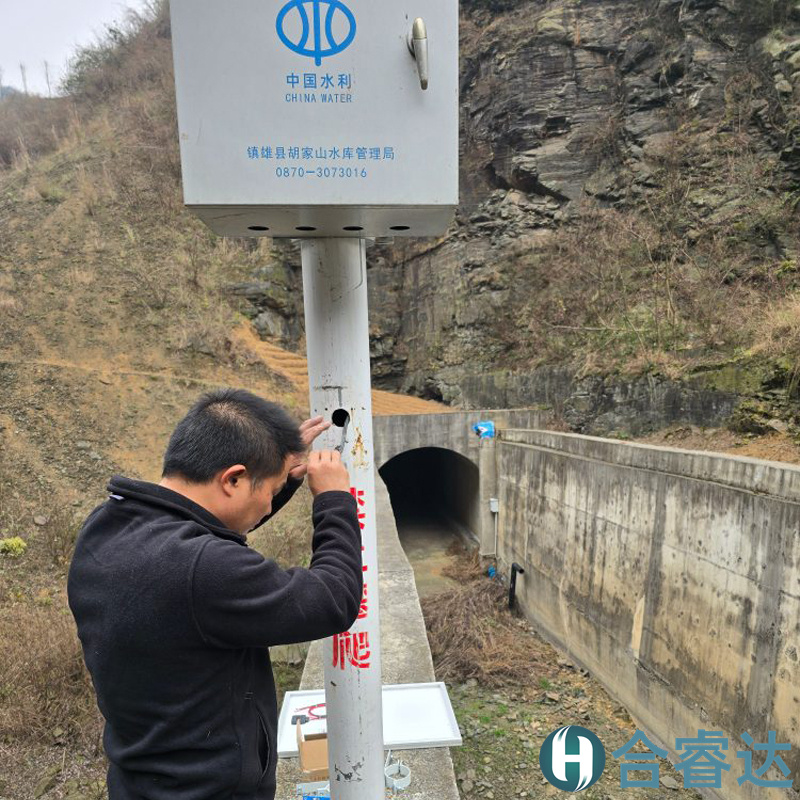

2025年3月2日,合睿达技术人到云南镇雄县胡家山水库工程信息化系统项目现场,经过勘察,由于被盗取枪机位置过于偏僻,又无摄像头监控,而四周都有路,因此准备走市电,三十米多距离,防止安好之后,过段时间太阳能板电池又被偷盗了。

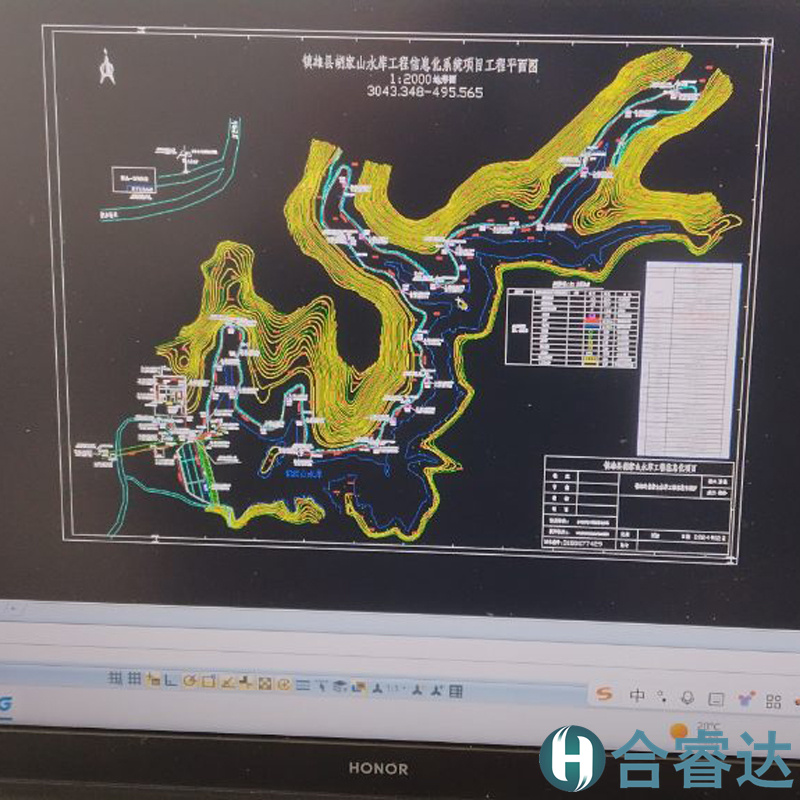

2025年4月9日——4月17日,处理图纸更新问题,找相关人员签字盖章。

2025年4月18日,购买沙石水泥,处理观景台线管被挖机挖出来了事宜,制作保护螺丝基础模板。

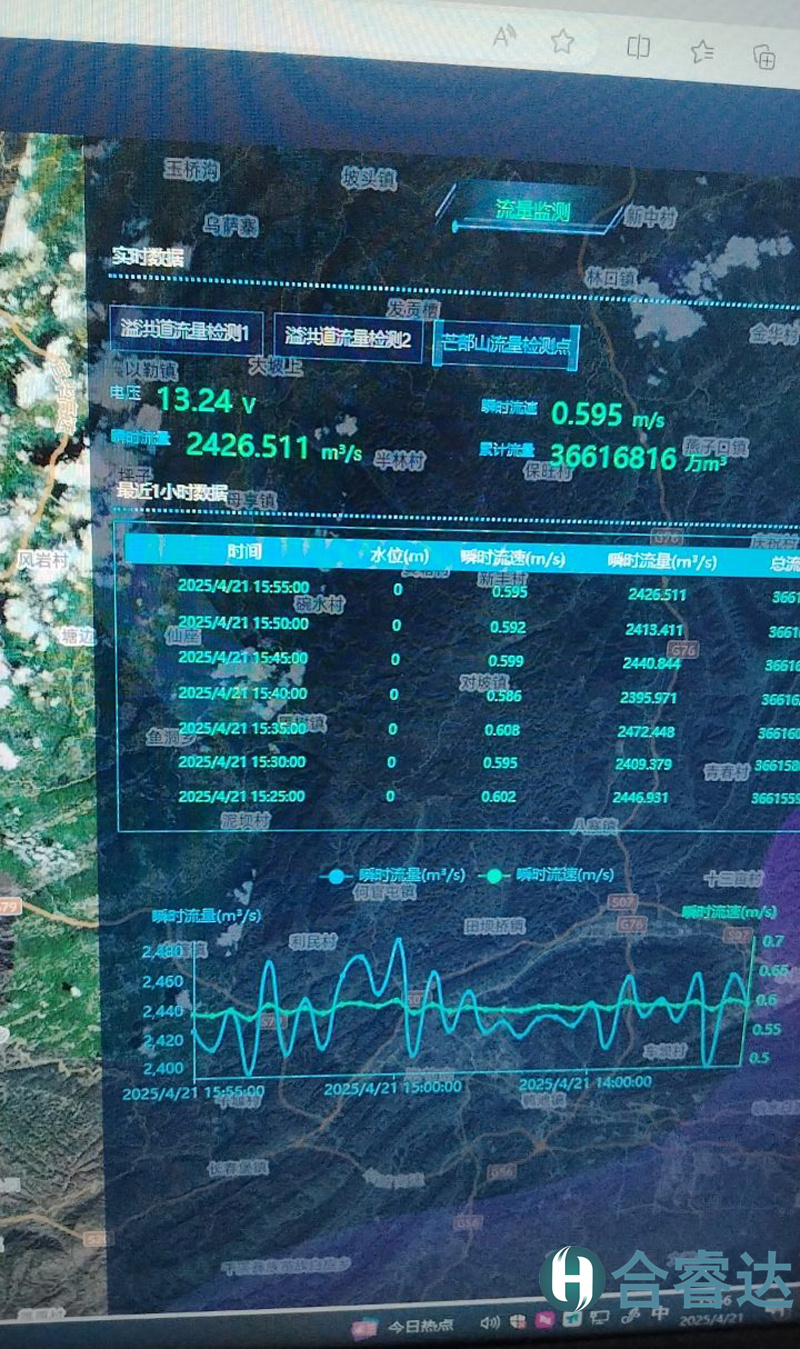

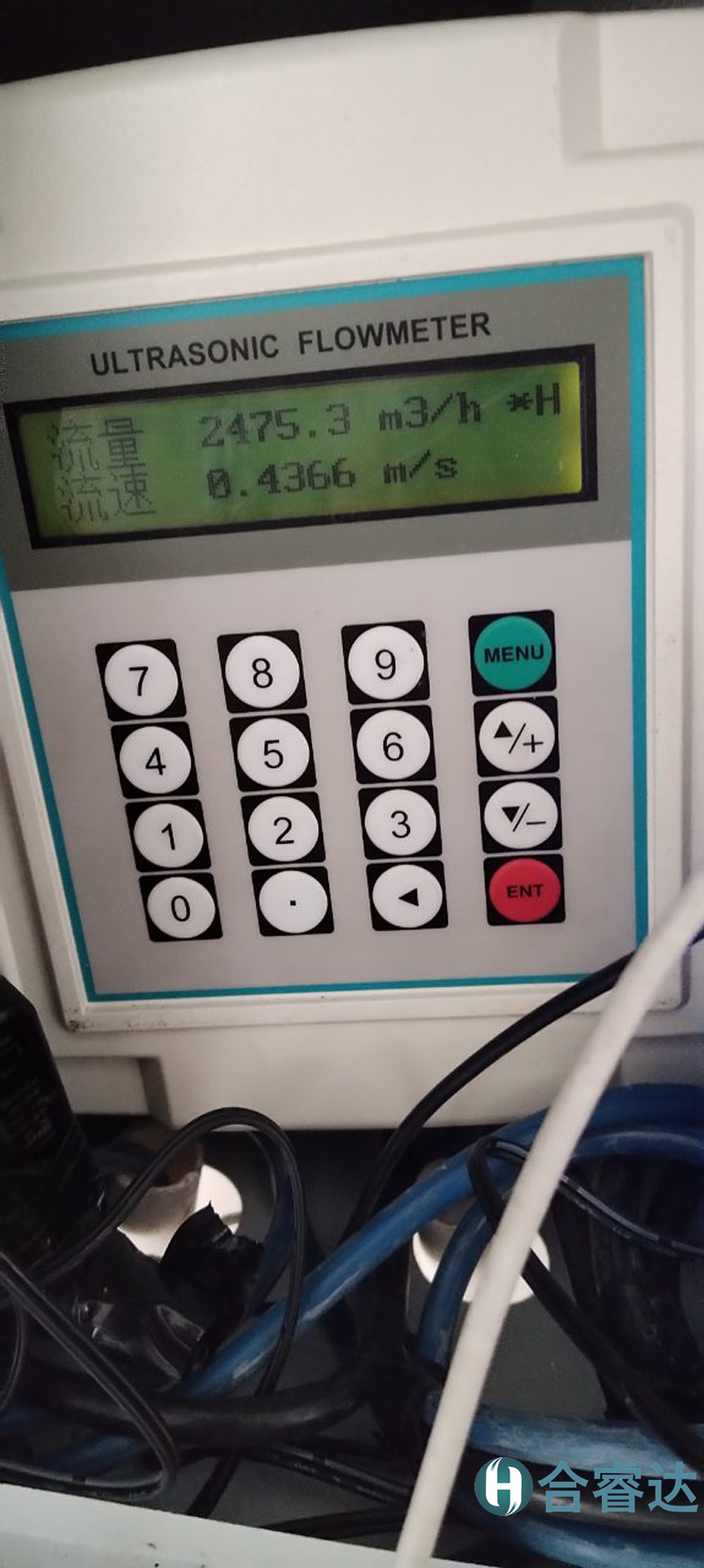

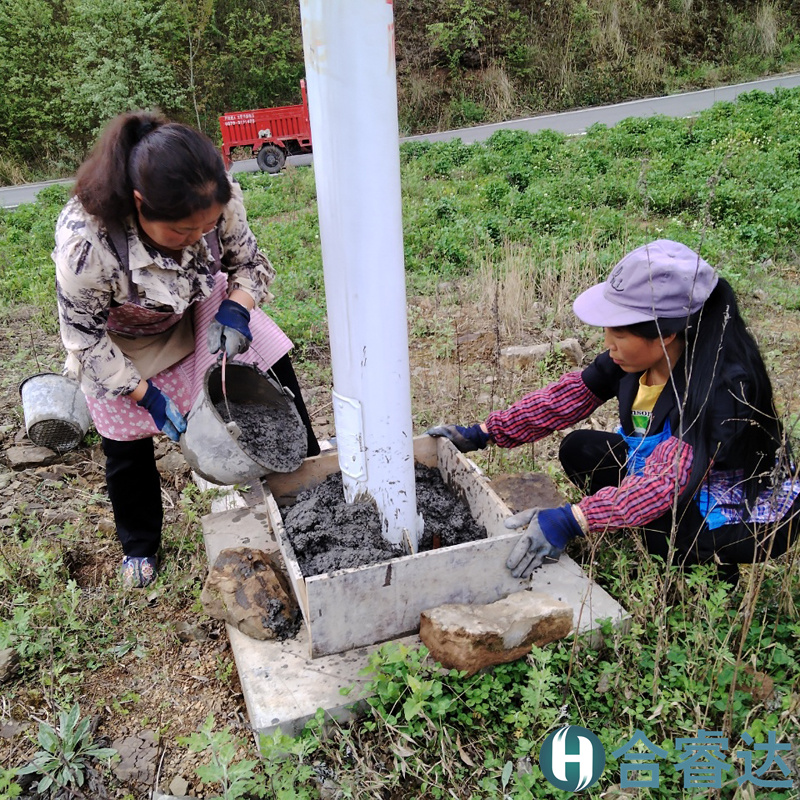

2025年4月19日——4月21日,浇筑立杆螺丝混泥土保护,完成剩下浇筑立杆螺丝混泥土,处理流量计无数据问题,已经处理完成。与监理、业主沟通最后一部分签字事宜。
