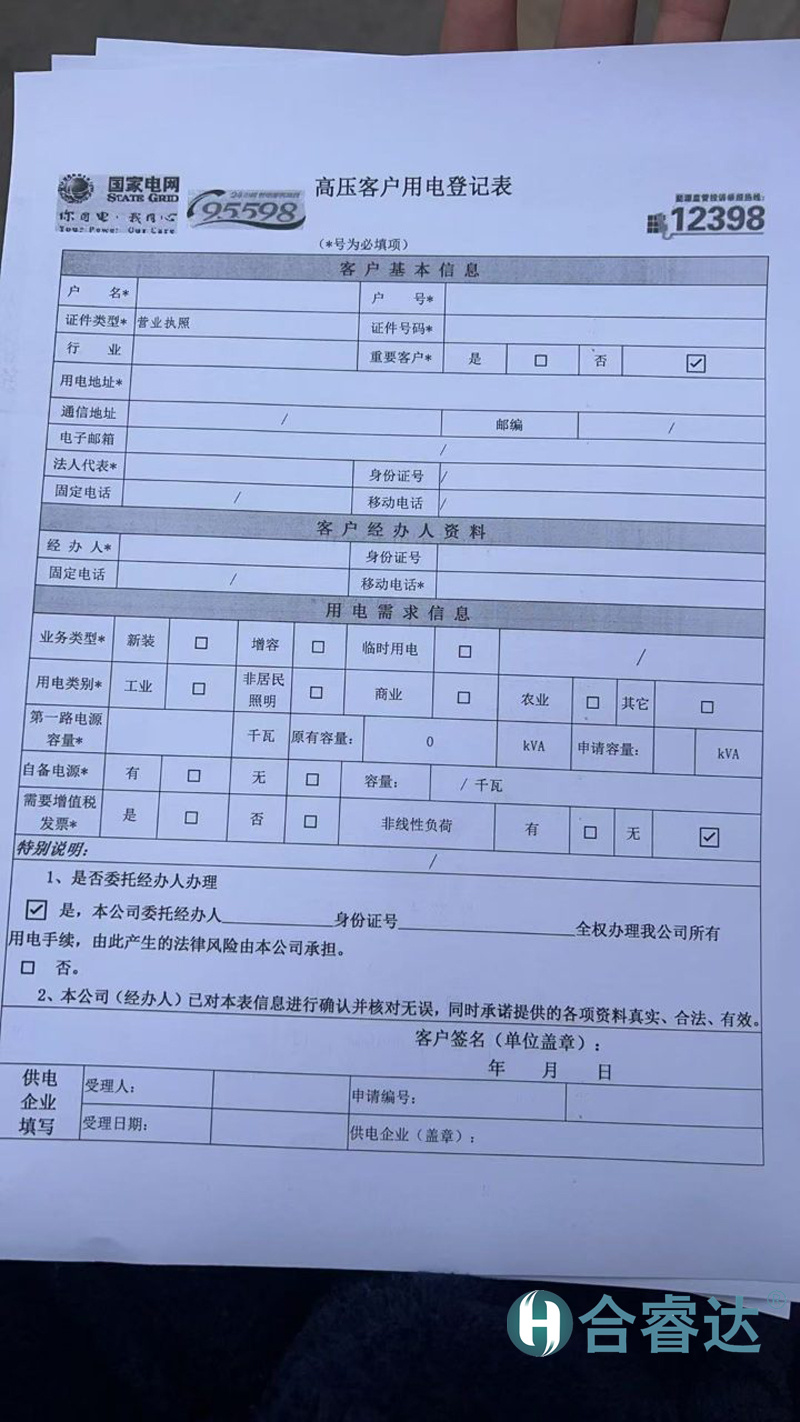

2025年1月2日,四川合睿达技术人员陪同左总前往水务局统计泵房总用电量,处理用电事宜。
1月4日,四川合睿达技术人员到3#泵站实地查看,跟左总沟通了解项目情况。
1月6日,与业主、总包、供电局一起沟通高压接入点,1#泵站接地现场查看,联系施工人员、落实材料。
1月7日,1#泵站接地扁铁入场,接地体埋入,项目部开会关于进度推进的问题。

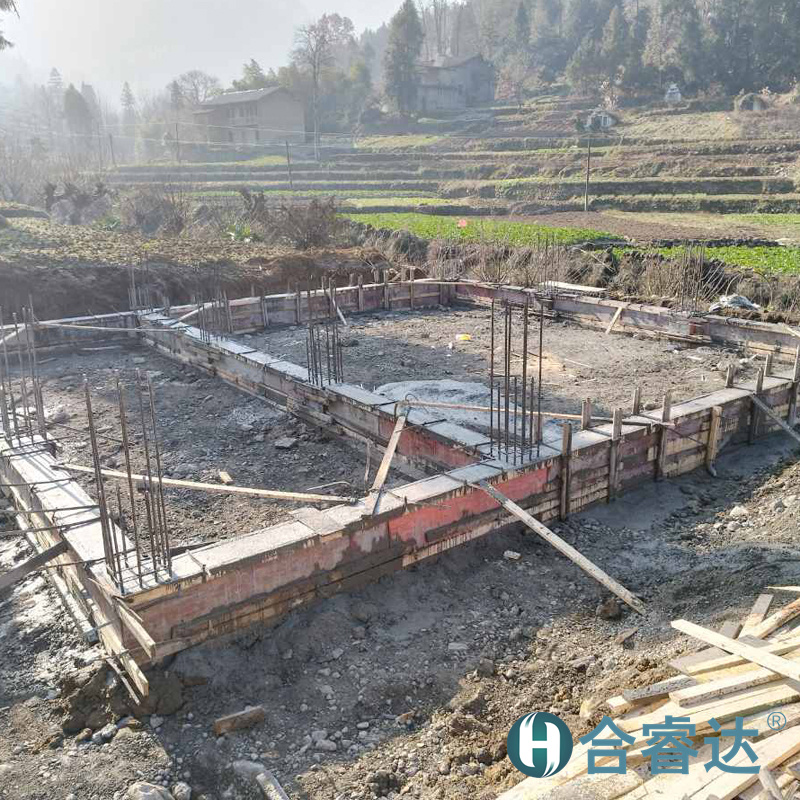

1月10日,查看3号泵站土建进度。
1月12日,梳理泵站目前的情况。
1月14日,带电力人员踏勘2号泵站高压线路,带水利局业主查看1#2#3#泵站高压线路走向,给刘总提出需要设计进行交底。
1月23日,卸电缆到项目部,卸钢管到一号泵站,下电机到一号泵站,购买篷布把电机,钢管遮雨,向业主、总包反馈10KV电的问题。
