2025年4月14日,四川合睿达技术人员到达陕西麟游县普化水库,现场王总工沟通相关资料事宜,准备开工所需资料。

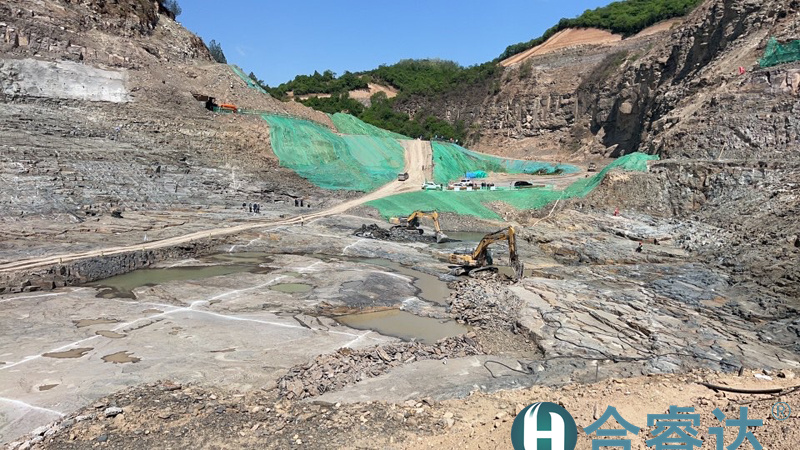

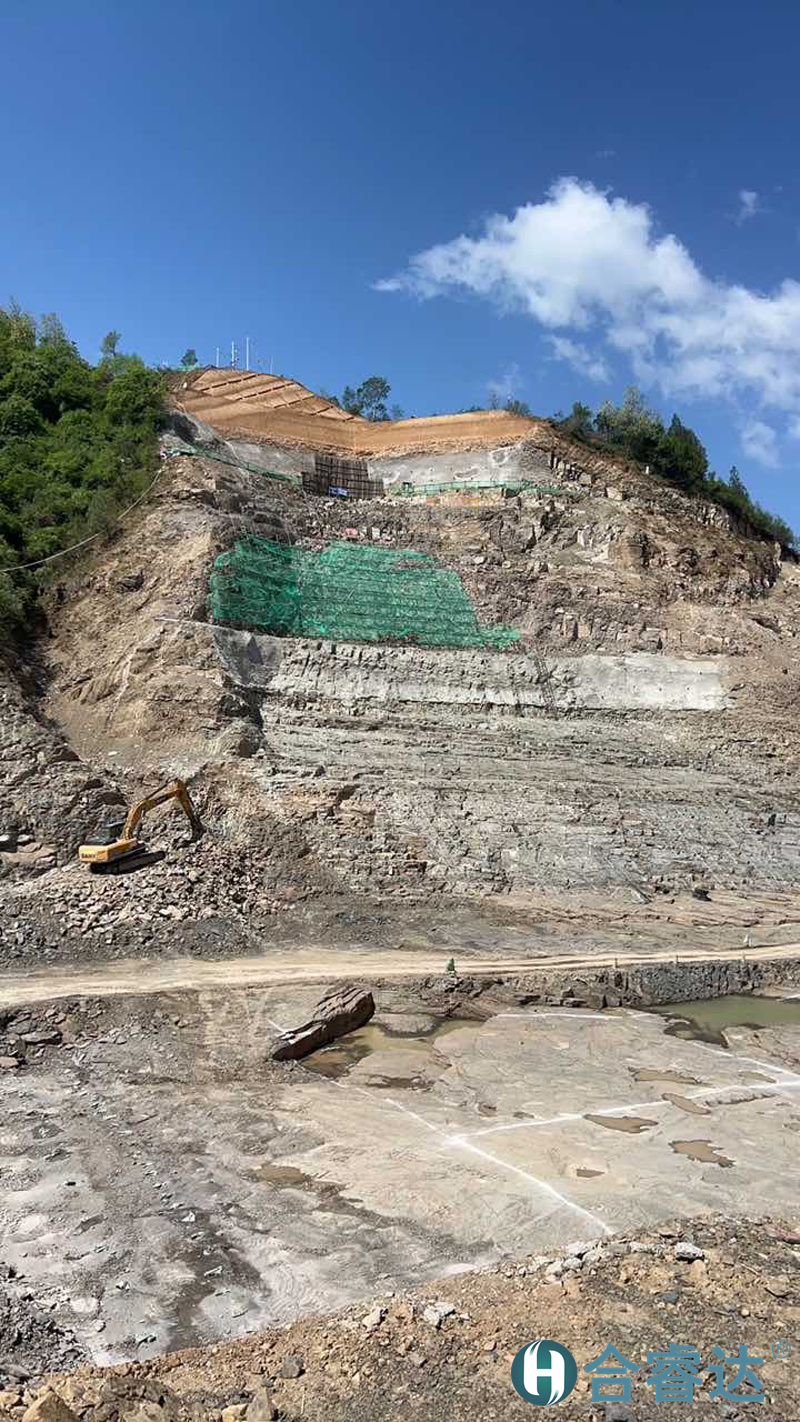

5月9日,查看现场情况
5月12日,确认施工进度,清点设备并核对报告。

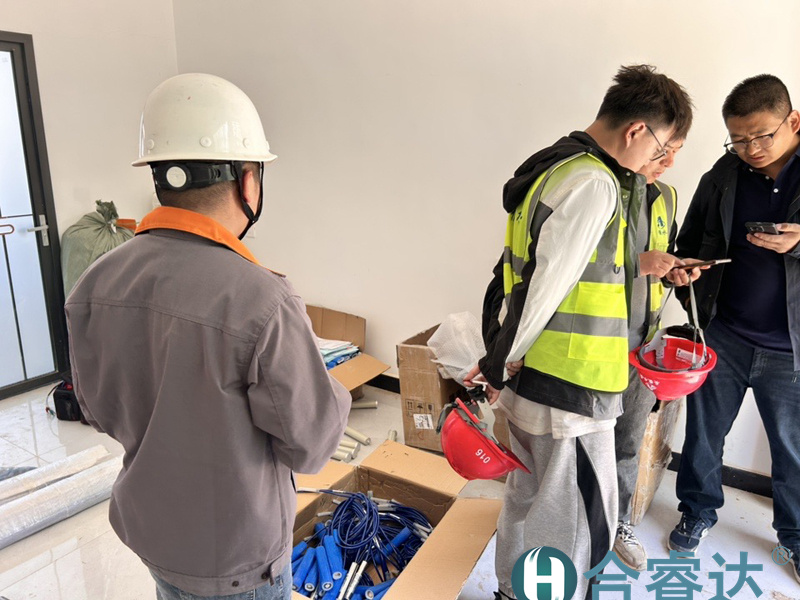

5月13日,和业主、监理、咨询、施工单位进行到场设备验收。

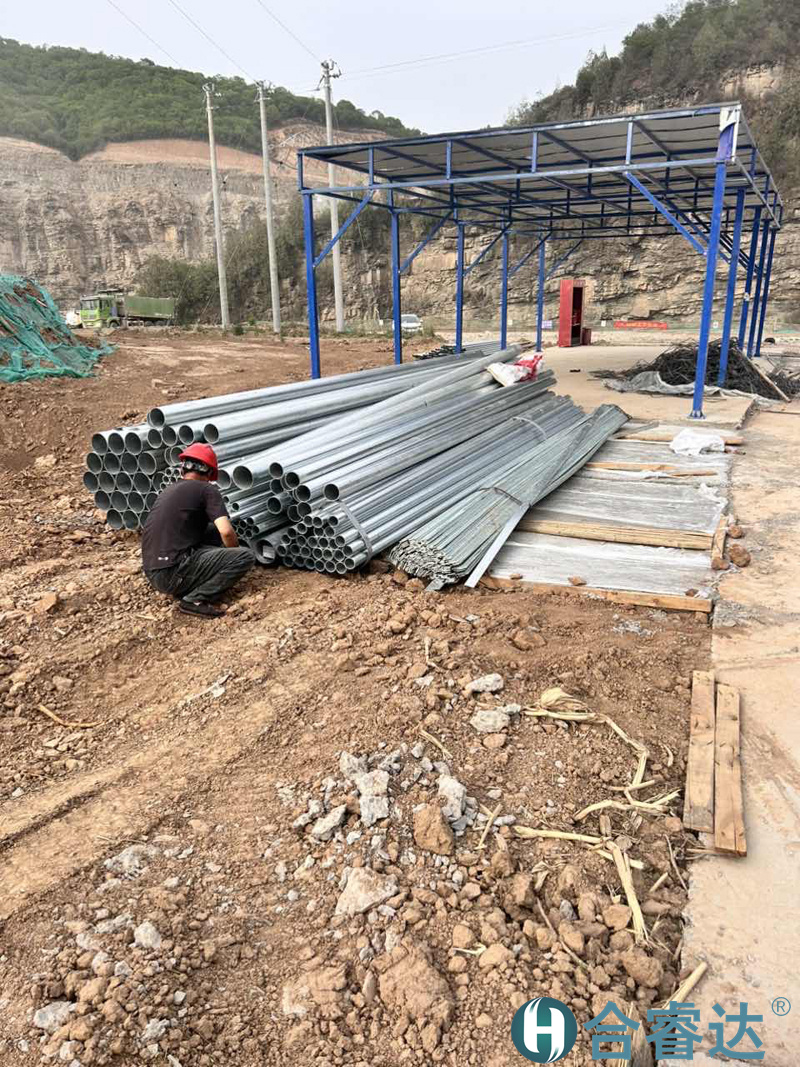

5月16日,钢管到场。

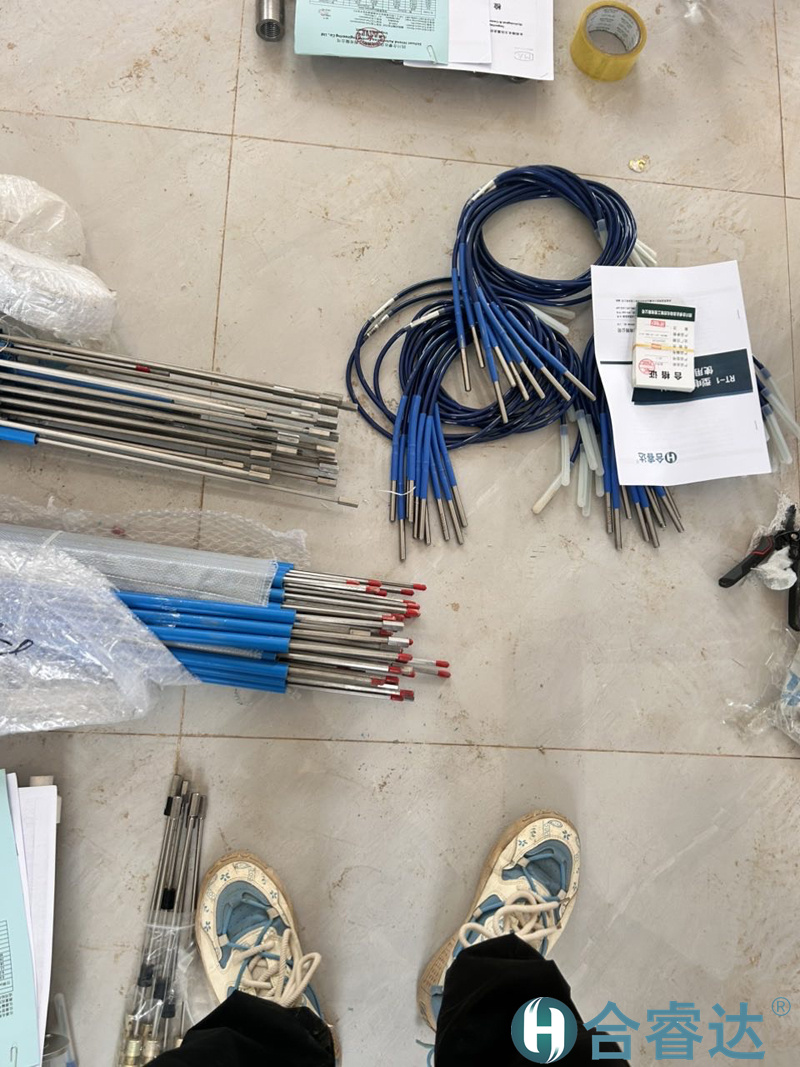

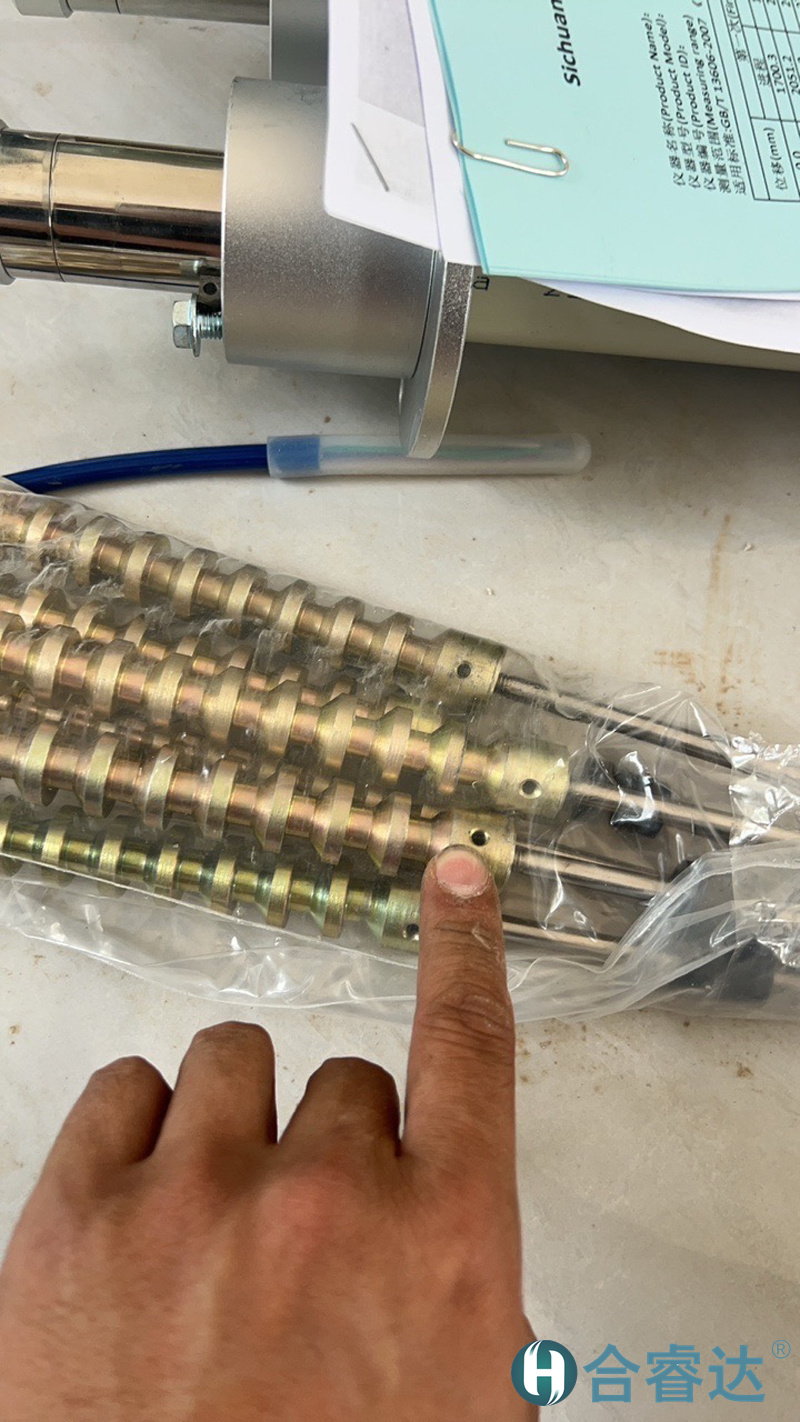

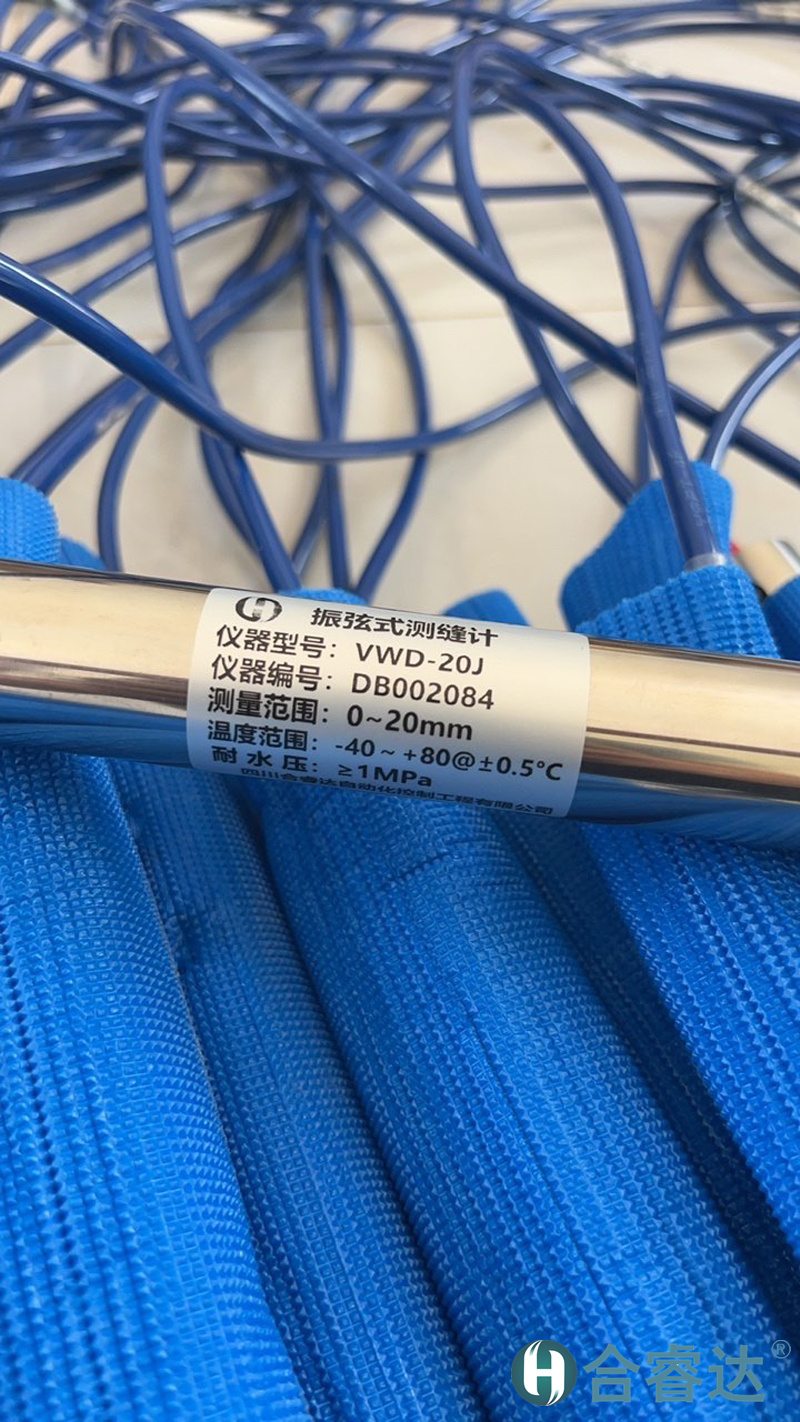

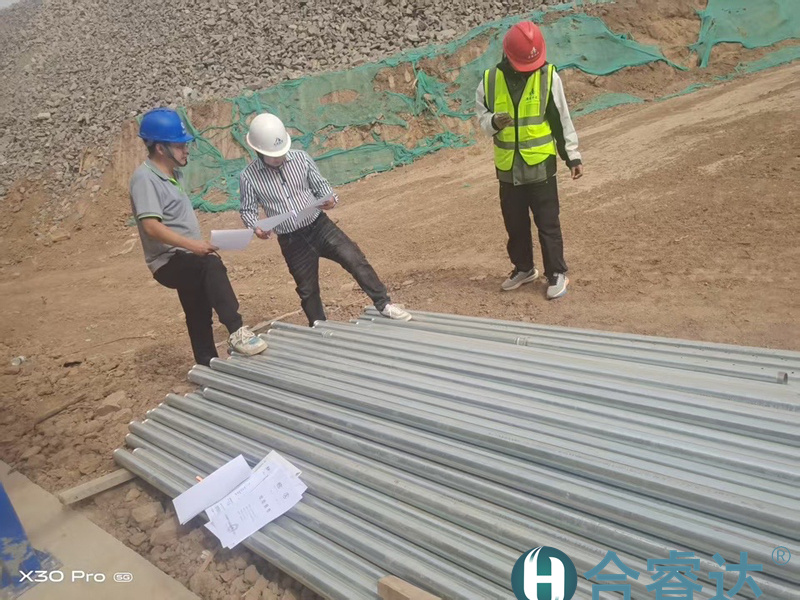

5月17日,制作材料进场报验单;线缆、测压管、穿线钢管进行进场验收。
5月18日,打印项目需要的全部资料;查看现场、联系施工队沟通钻孔事宜、联系测量进行放点事宜。

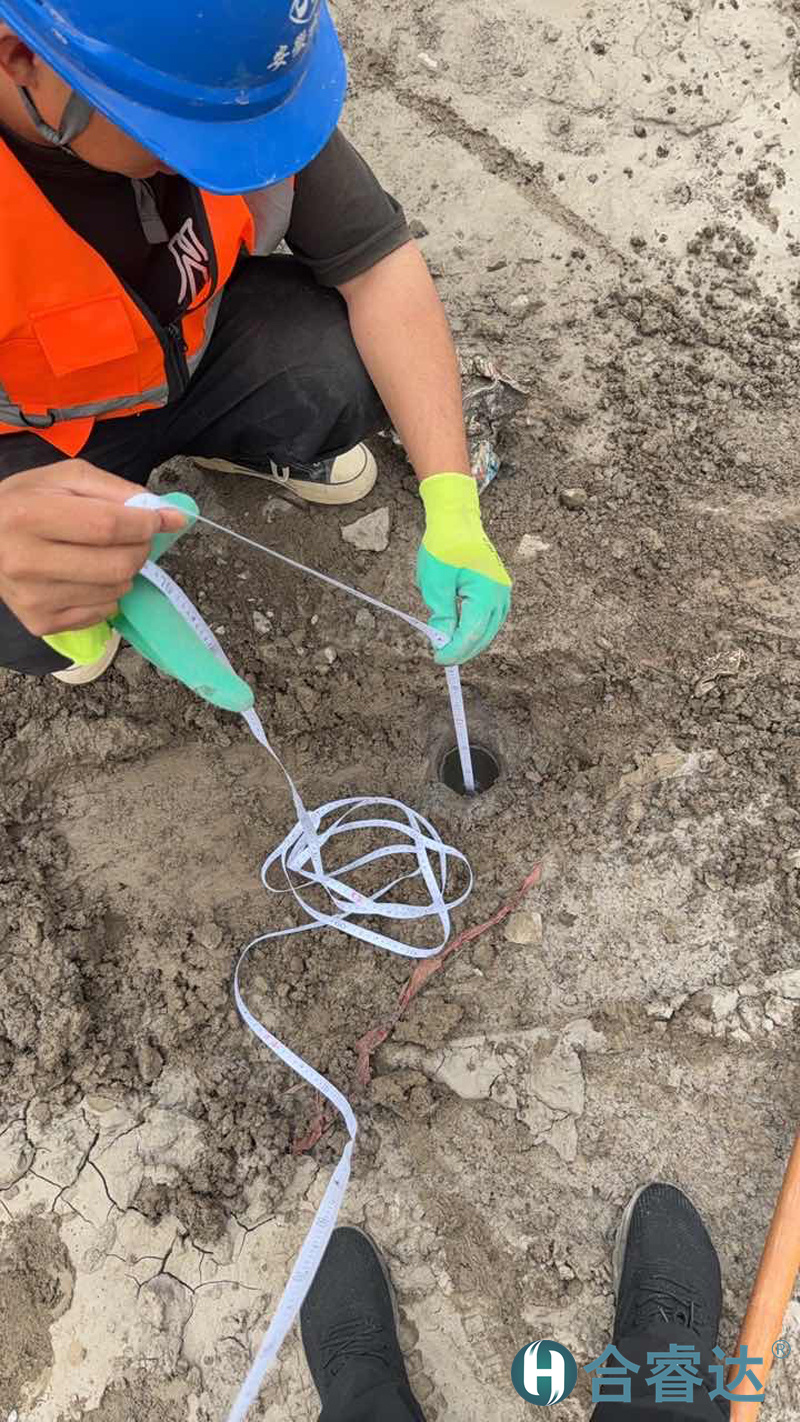

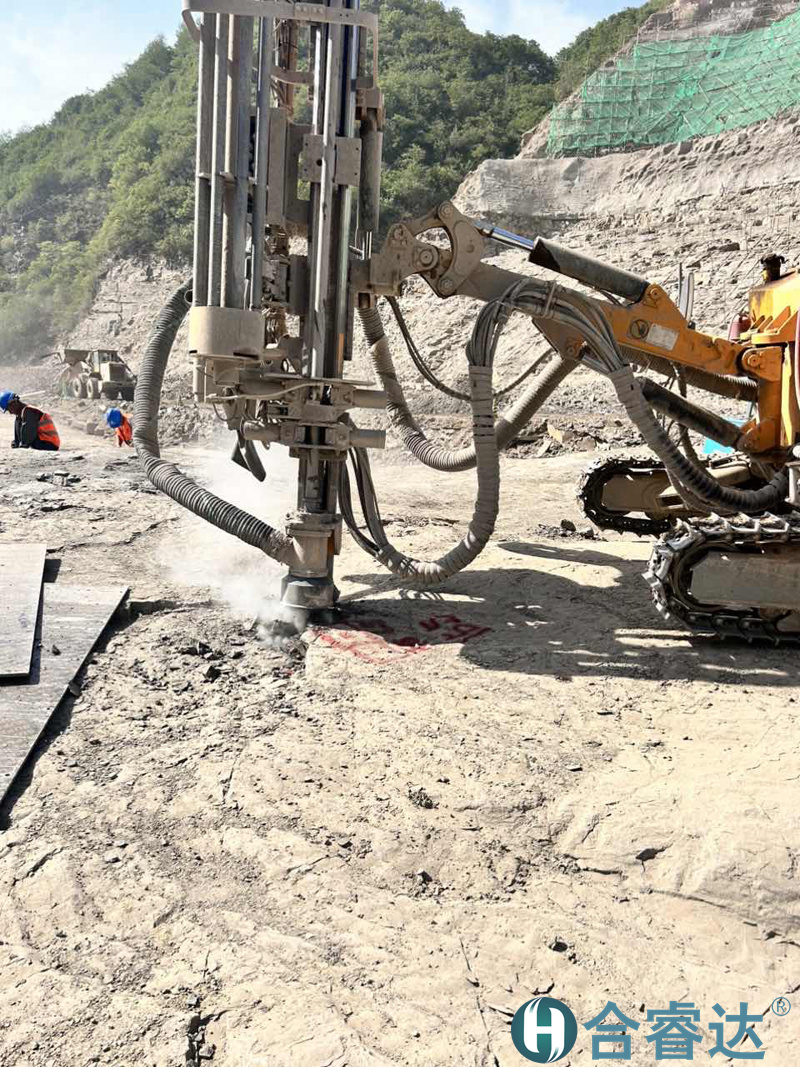

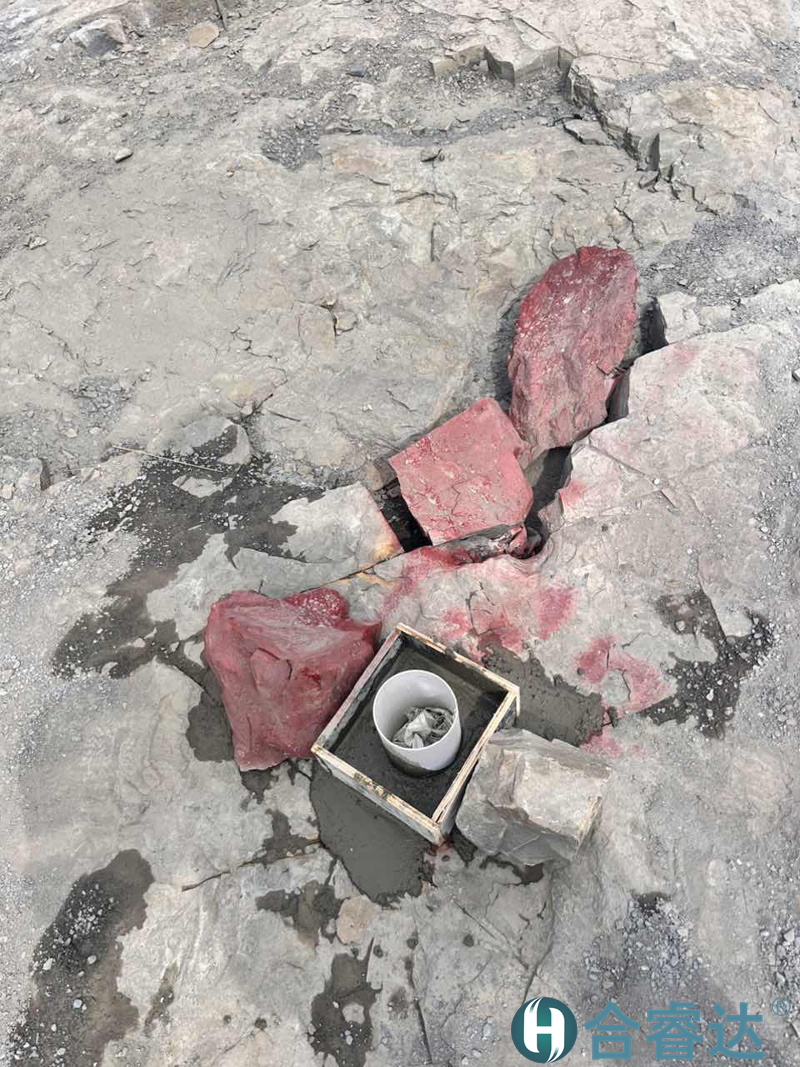

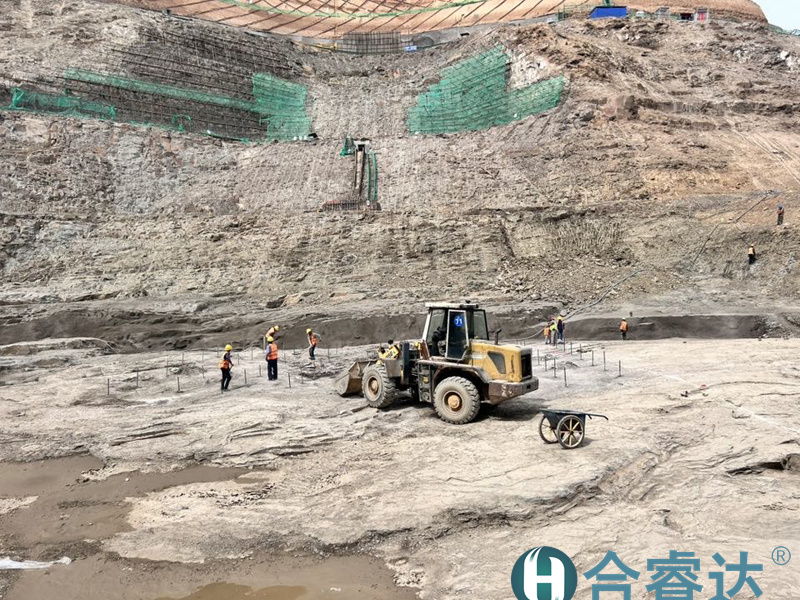

5月19日,联系测量人员进行设备安装孔位放点;联系现场施工队伍对设备放点位置进行打孔;对打好的孔位做保护及基础。

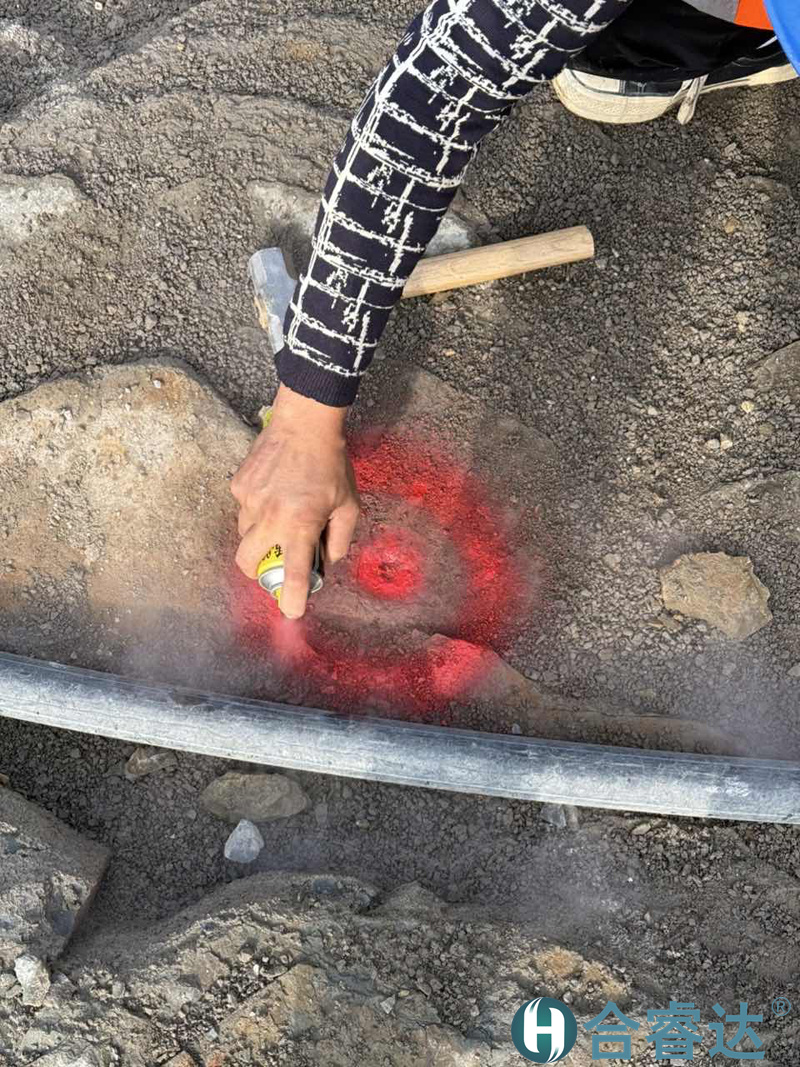

5月23日,测量目前已打孔的深度,准备找监理验收孔深;与张工到县城购买所需材料,制作广告牌。

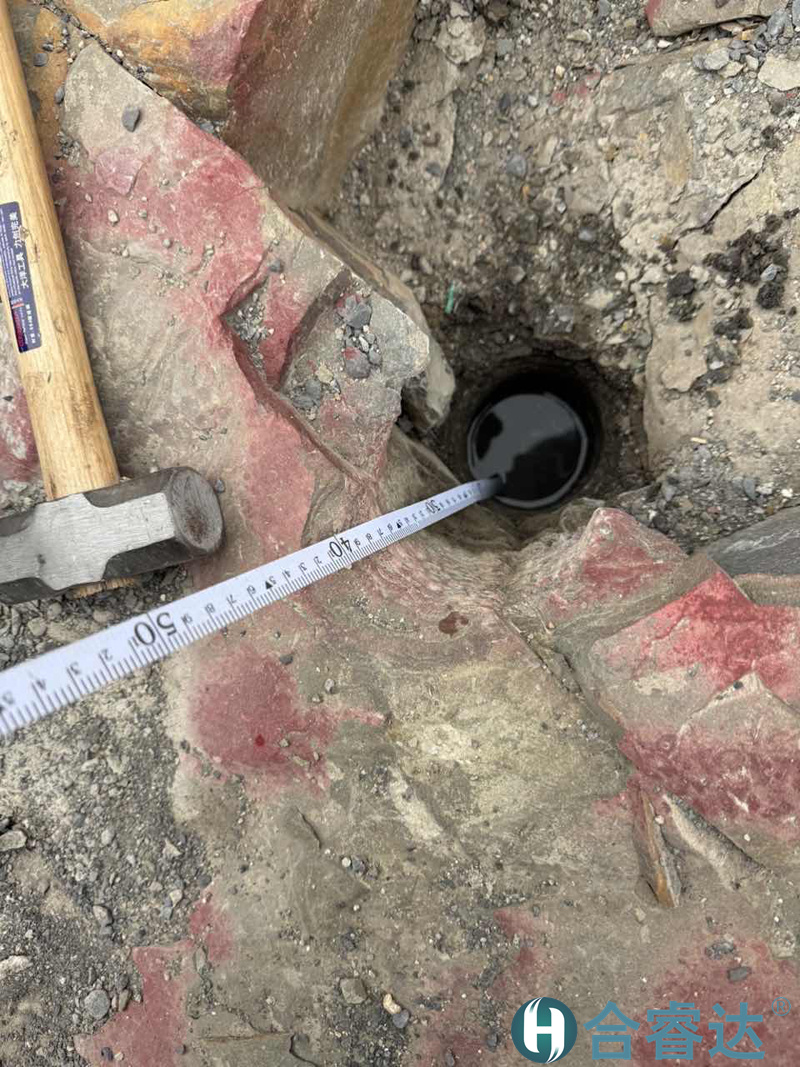

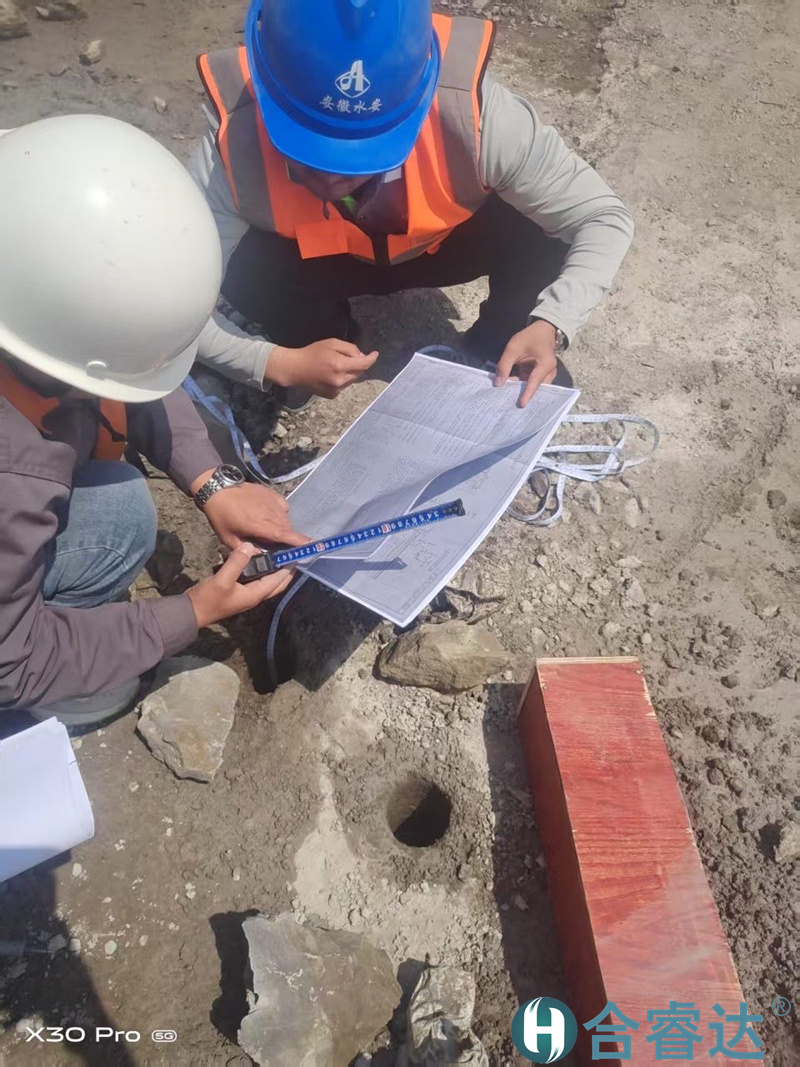

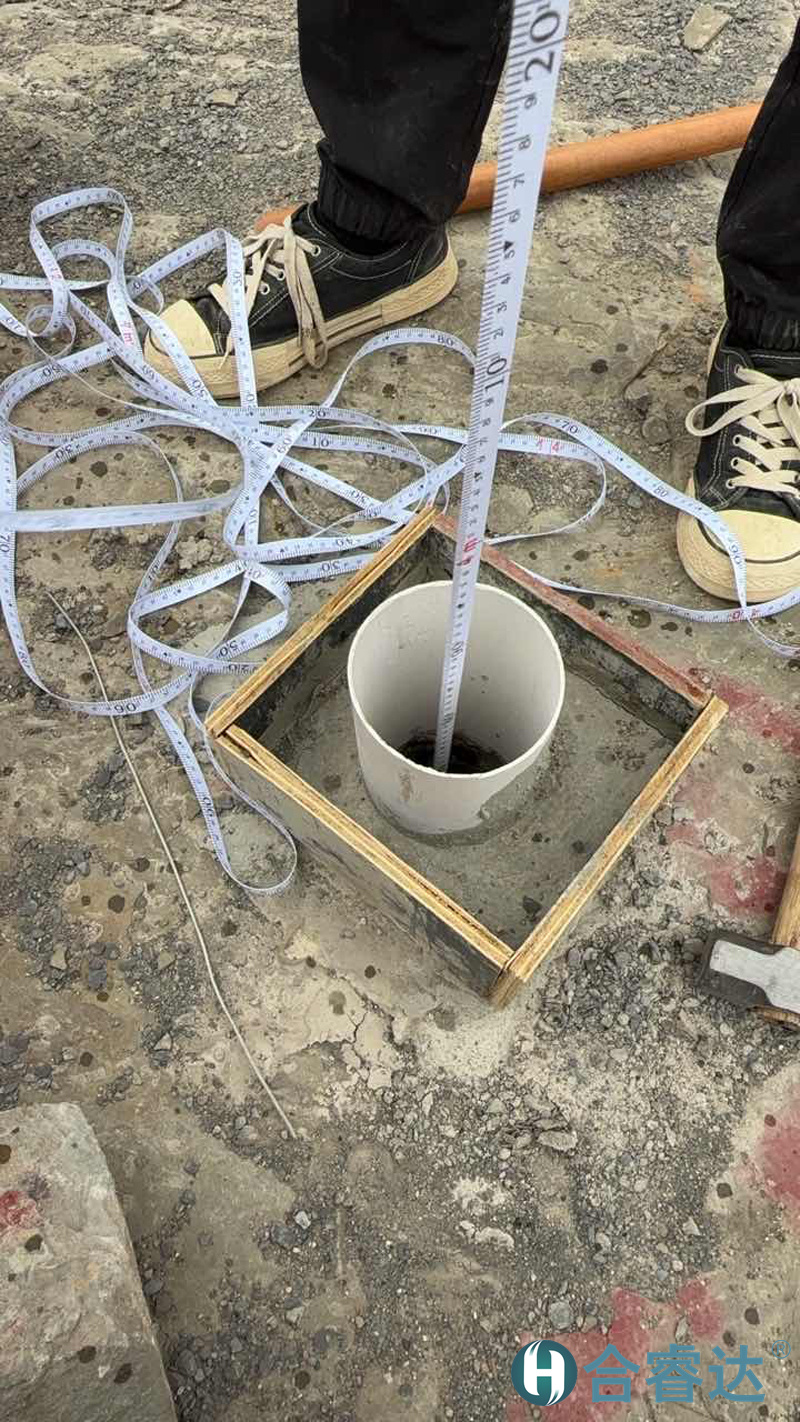

5月24日,联系监理项目部质检员验现场6个设备孔深。

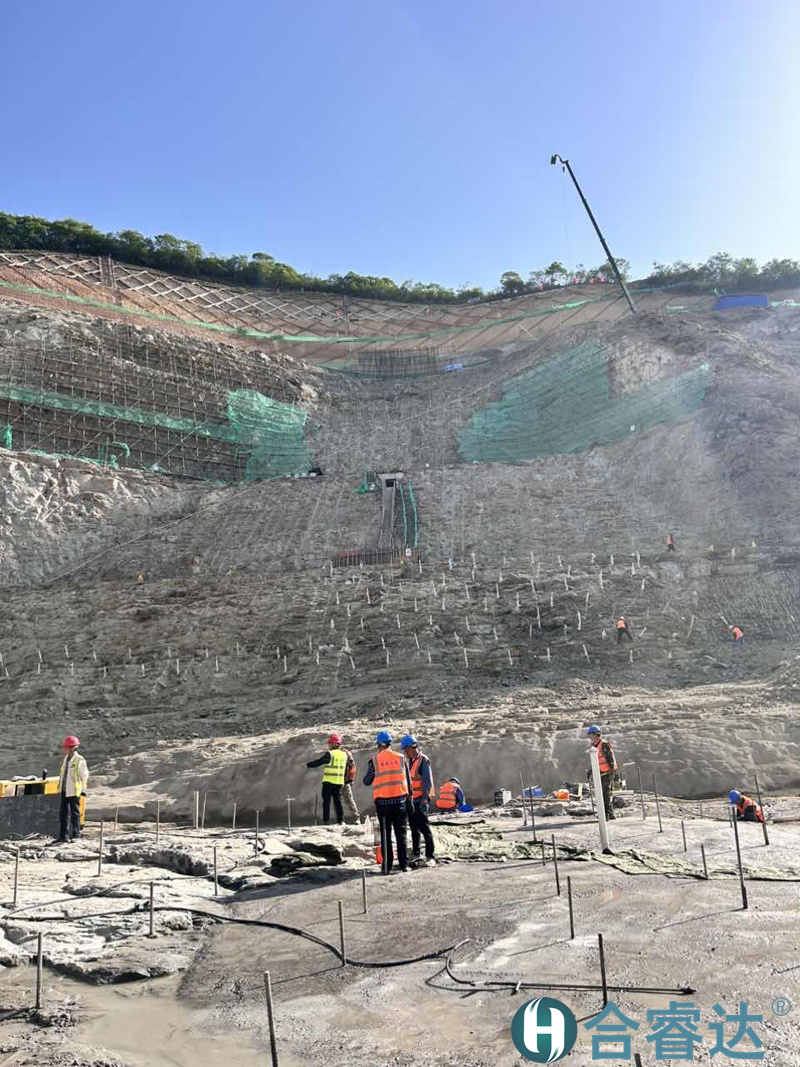

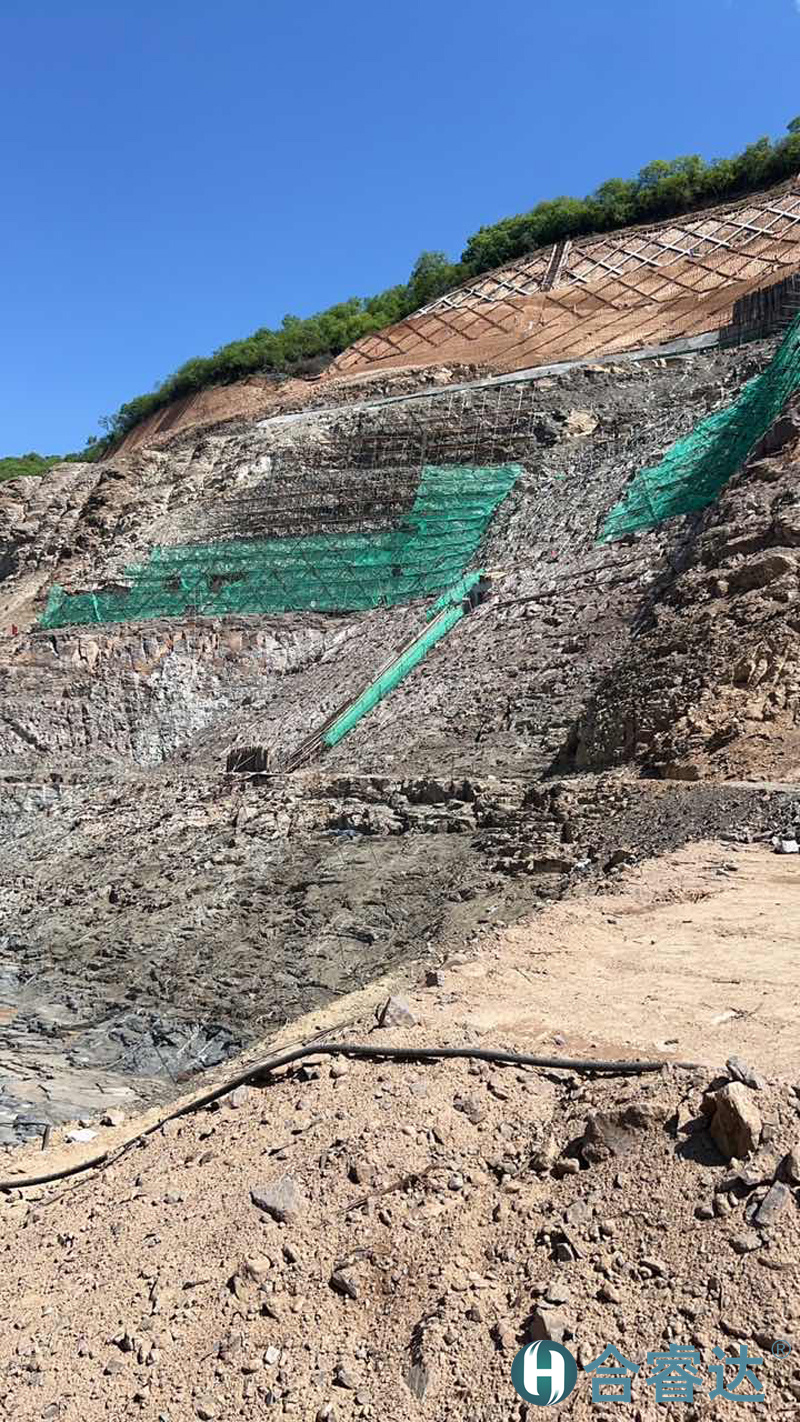

5月26日, 巡视现场施工进度,浇筑情况等;沟通项目部设备安装事宜;联系测量人员对点位进行定点;项目部开生产会议。
