新闻中心
News Center
技术资料
当前位置: 首页 > 新闻中心 > 公司新闻
攀枝花高堰沟水库信息化建设项目施工中
发表时间:2025-05-14 11:26:48

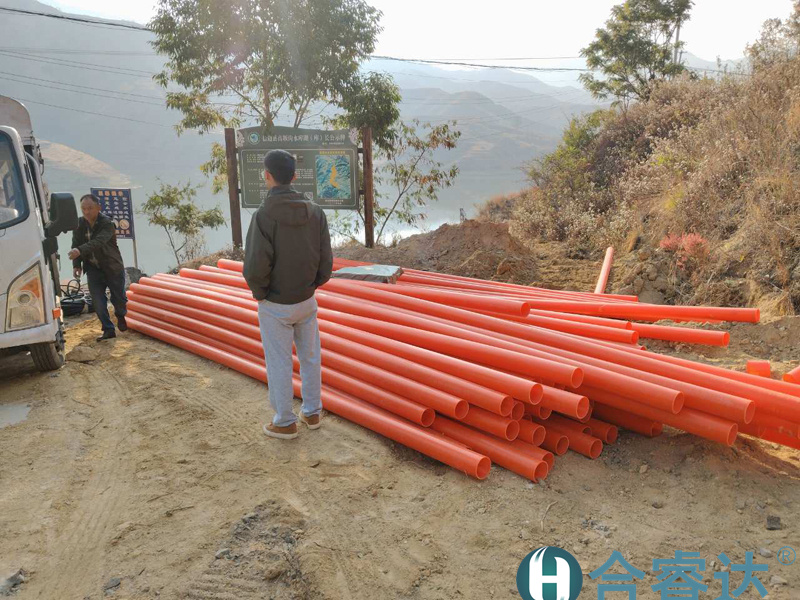

2025年3月23日,四川合睿达技术人员王震和现场监理杜工验收线缆,线管,等材料入场预埋破路,线管以及线缆铺设下午制作资料

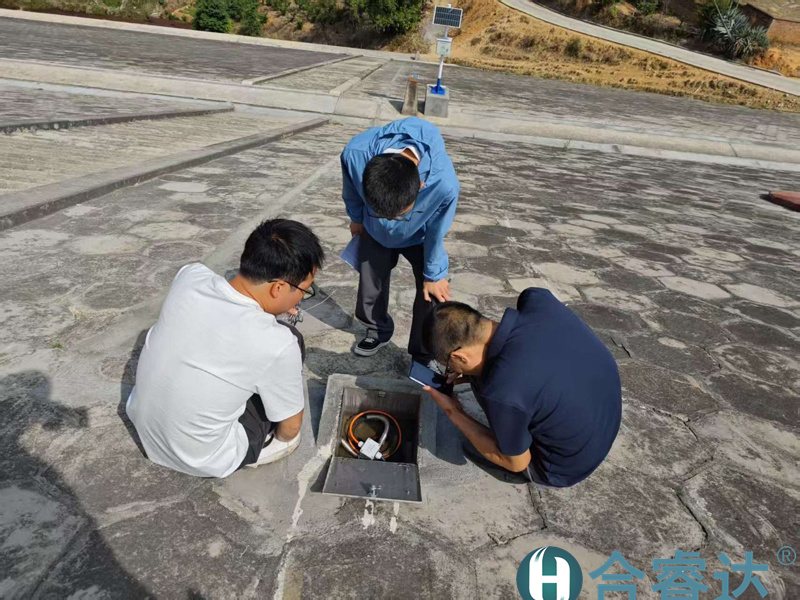

3月24日,破路预埋线管,线缆,已完成,并恢复路面;业主安排排查他方流量计无数据上传问题;协同土建对之前农户土地占用问题进行协调;继续制作项目资料。

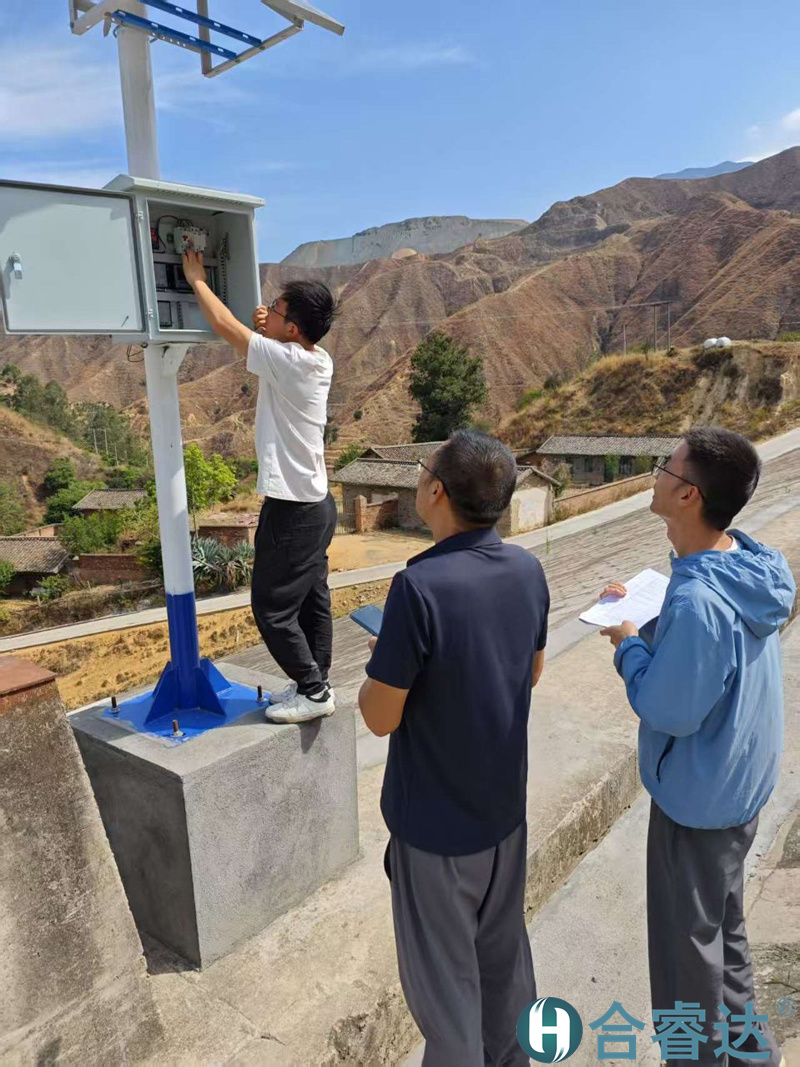

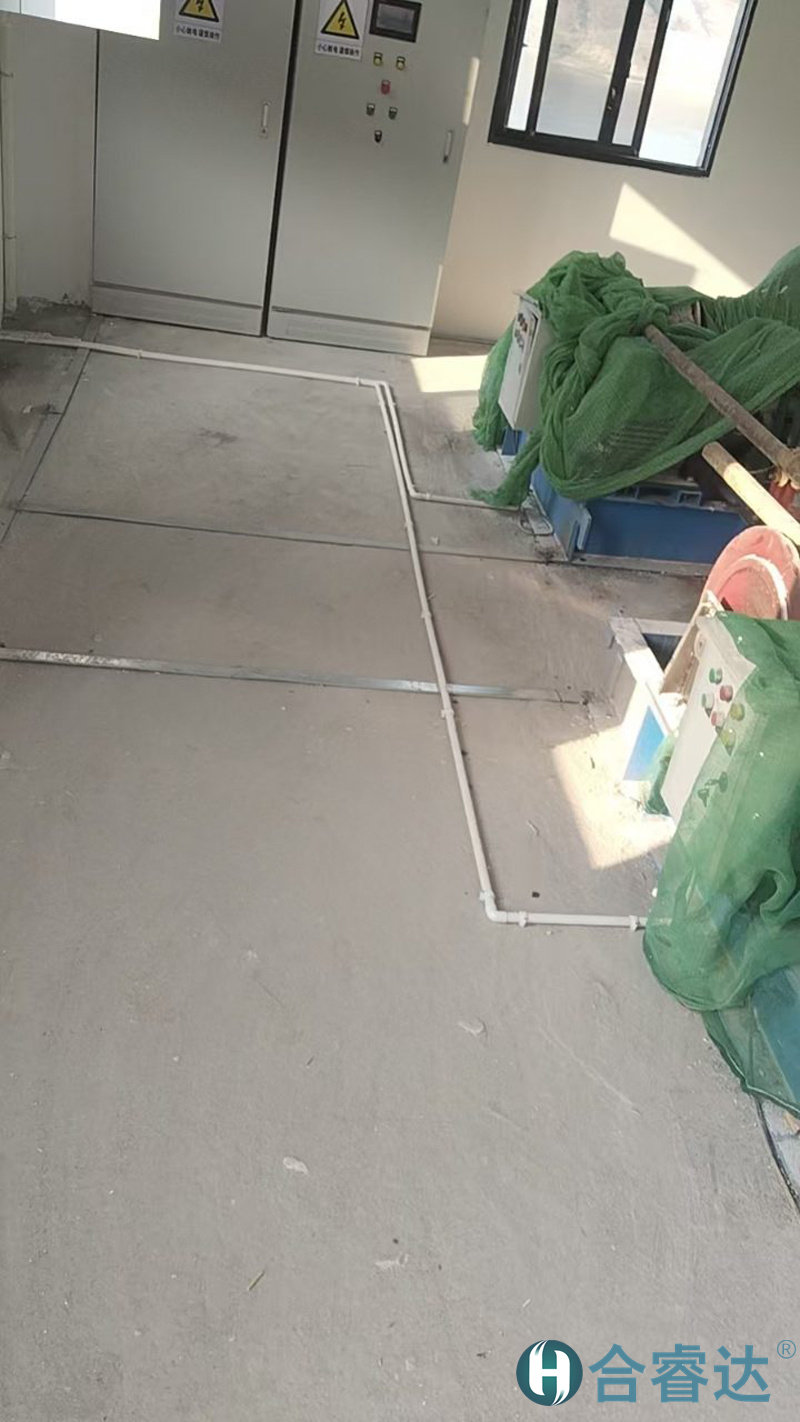

3月27日,配电箱安装空开及电表;防雷接电安装,焊接,配电箱接线。

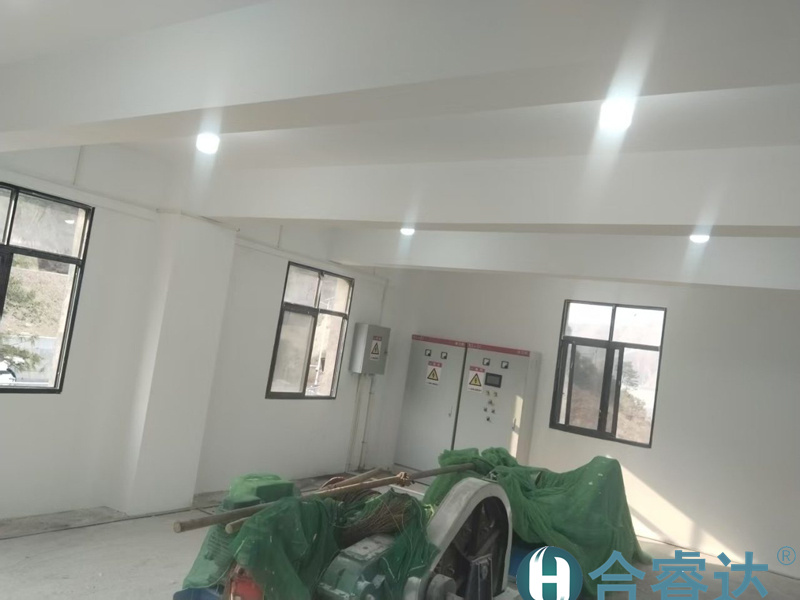

3月30日, 启闭机房内,照明分电箱以及节能灯安装完成(1-2层);启闭机房内,配电箱接线,卷扬机电机箱接线,控制柜内供电接线完成;完善接地。

5月12日,接到业主与监理,一同前往坝上,对已完成工程量进行核验; 和杜监理一起对工程量结算进行核对,整理;制作剩余设备进场验收单。
