红河州弥泸灌区信息化、公用设备、安全监测建筑安装工程项目施工中
发表时间:2025-05-07 11:41:43

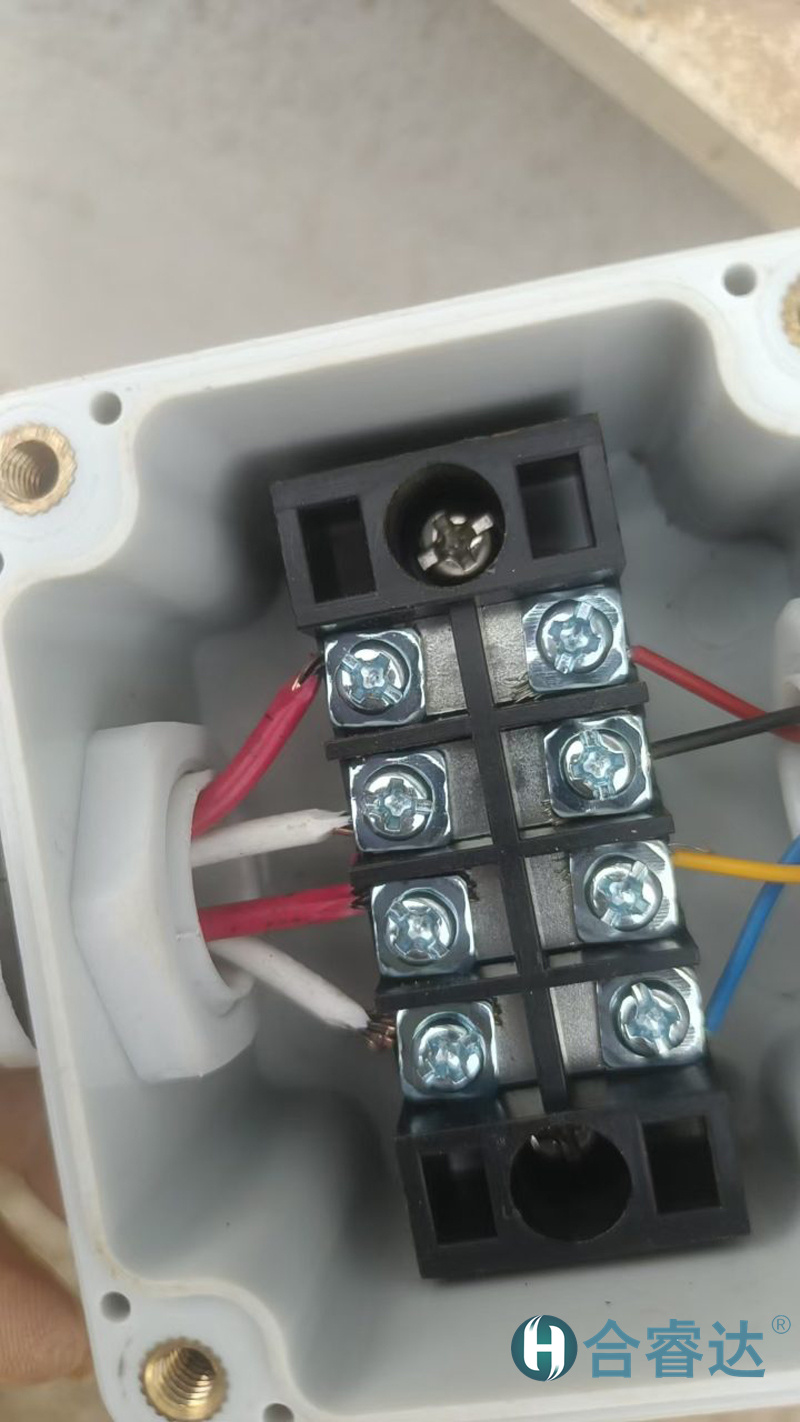

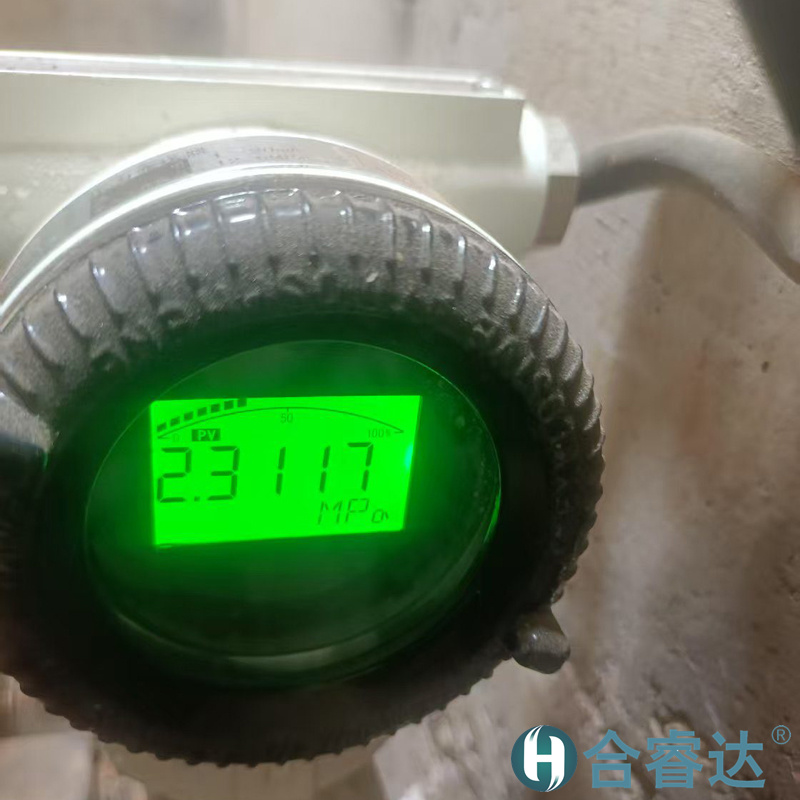

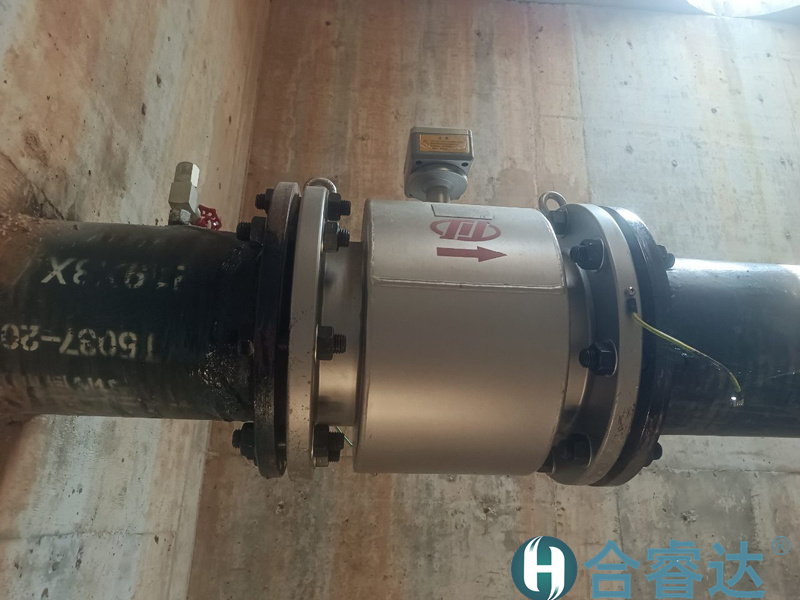

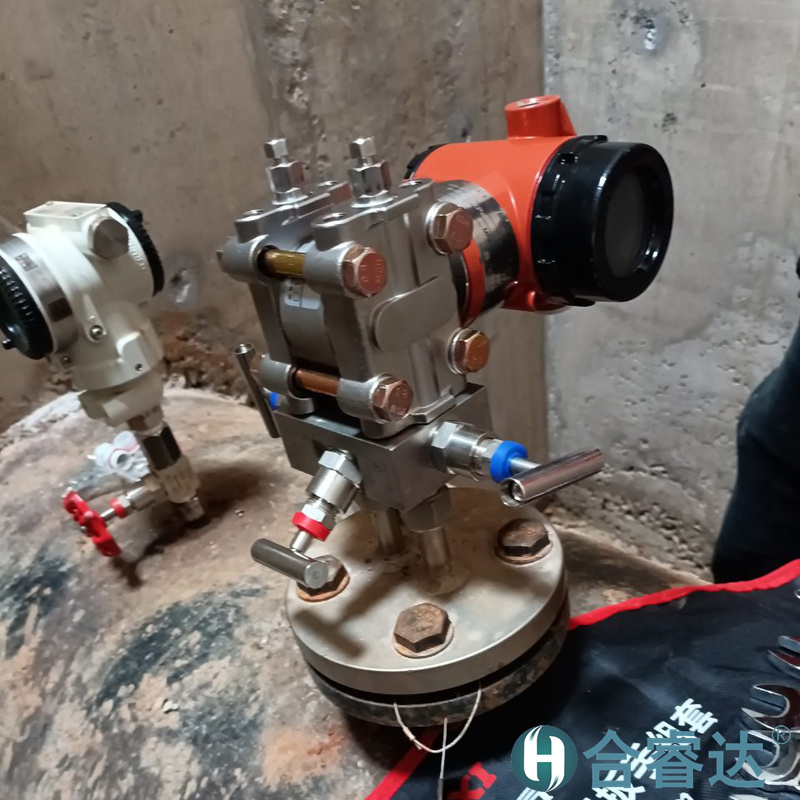

202548日,四川合睿达技术人员对流量计进行调试,发现流量不准的原因是传感器与表头不符合,与厂家联系更改表头配置。太平一级泵站更换被水泡坏的压力表和新装压力表拆回二级泵站误装的流量计表头与符总沟通后期工作。

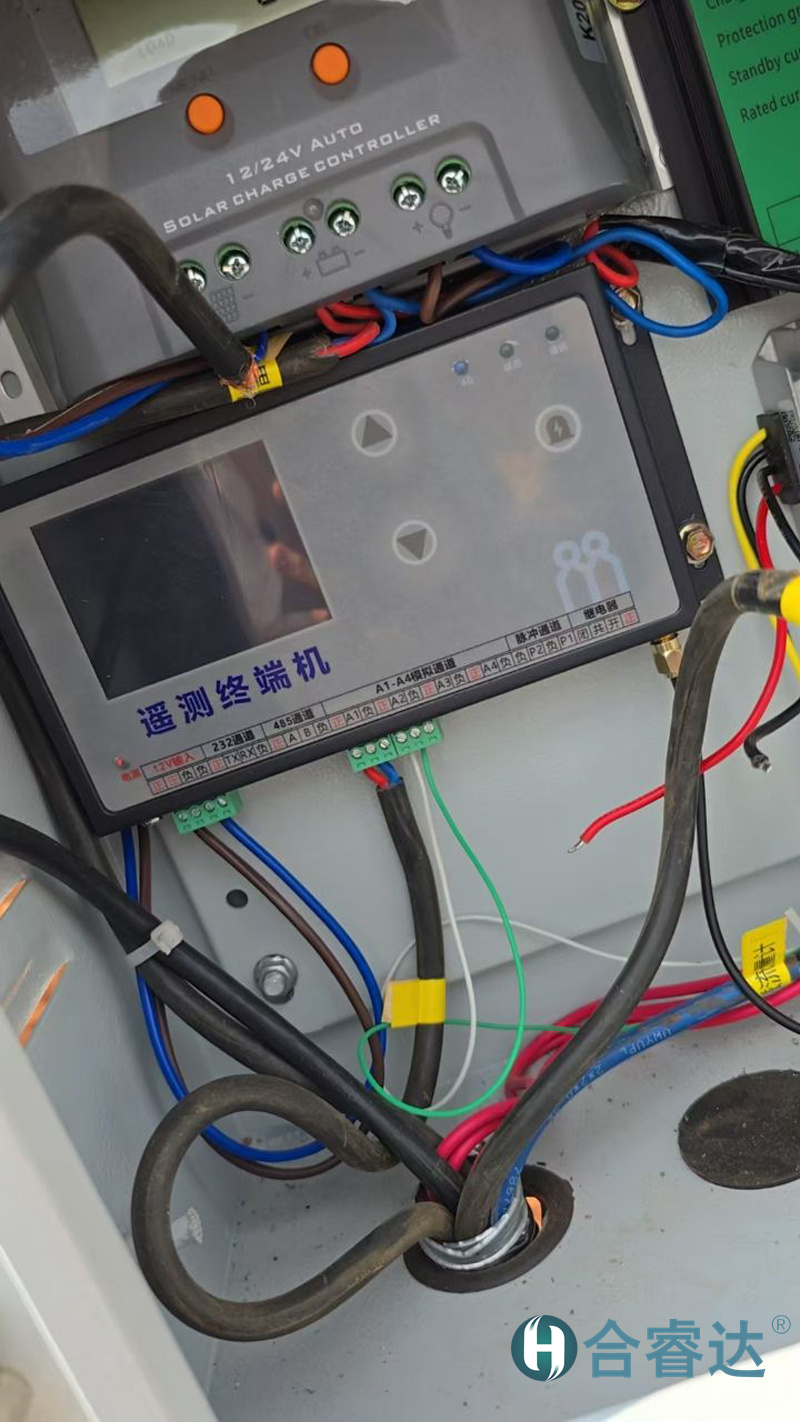

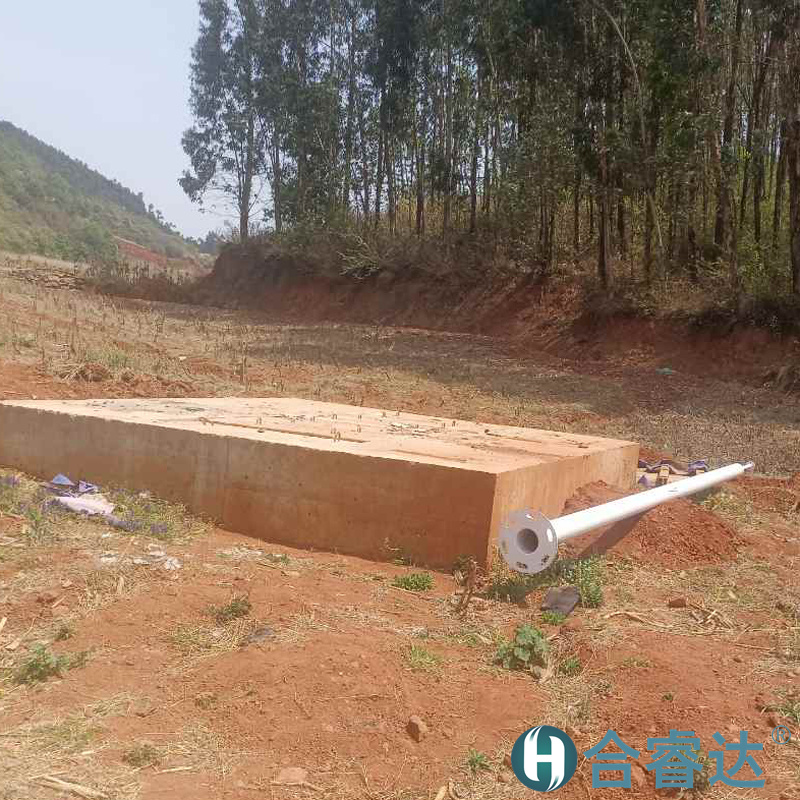

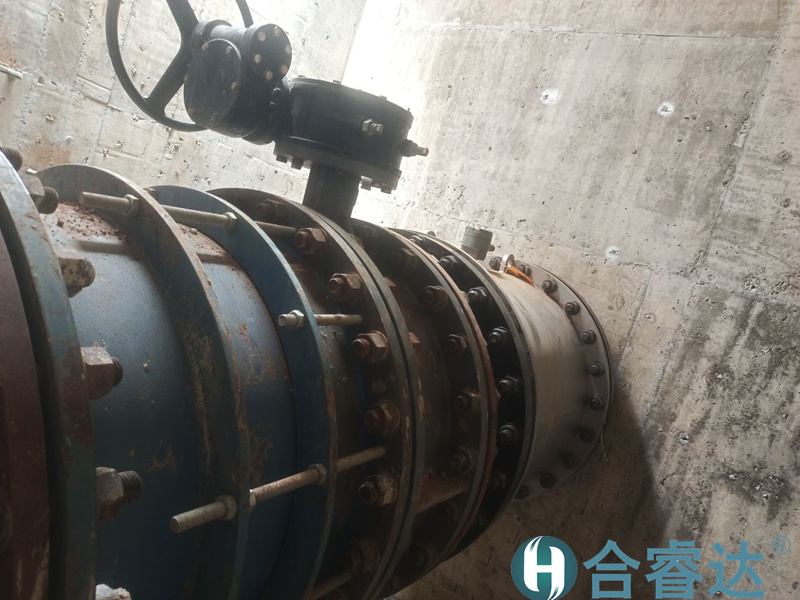

410日,安装太平二级泵站水尺水位计,并将传输协议给到电气二次,检查卫泸起始端流量计,被水泥板封住下不去,立杆地笼和朱工确认是否够的,检查卫泸新曾流量计,未安装压力表。

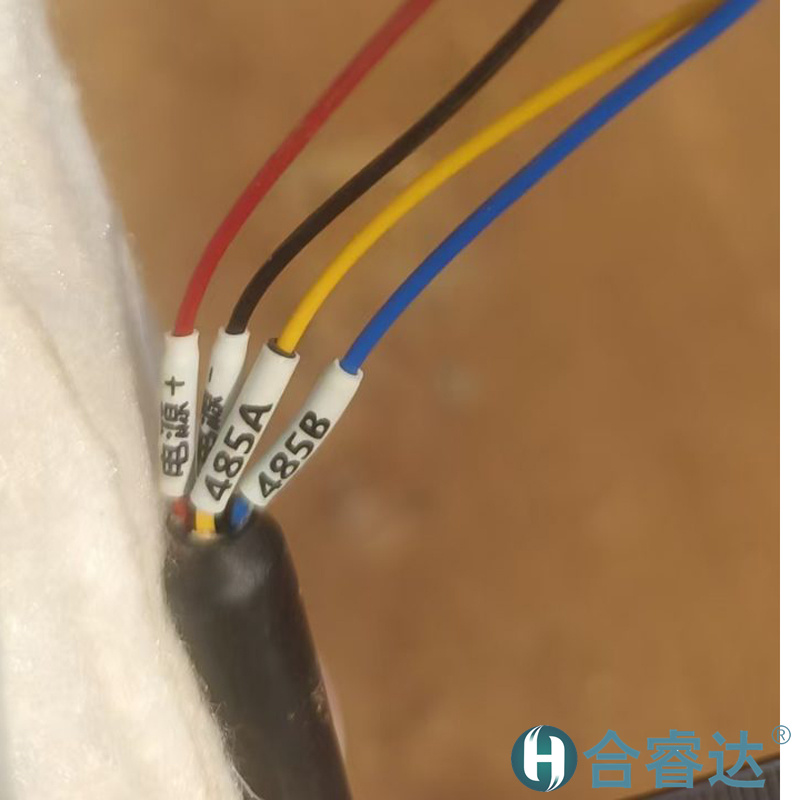

412日,联系孙成明处理小塘流量计漏水问题,水压太大还未处理好。带李佳霖察看需要施工的点位,及已施工完成的点位。太平二级泵站毕巴拖接线。

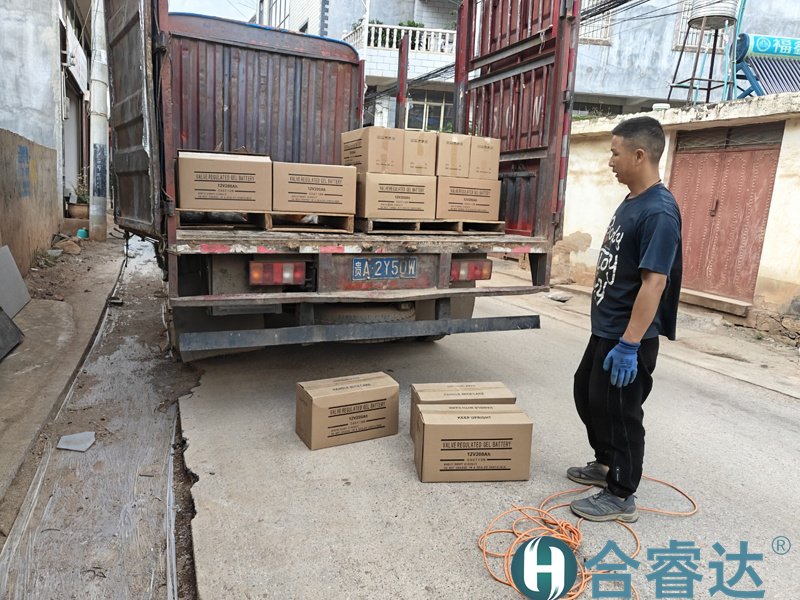

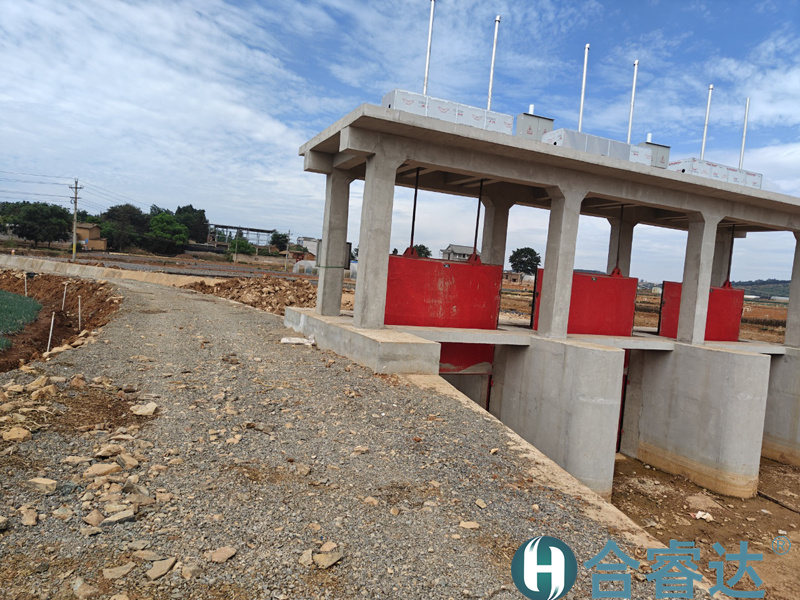

53日,取太阳能板.电池.服务器,核对到货情况:UPS未找到,工作站无显示器,风光互补系统风机未找到。察看小孟泽节制闸点位,与杨有超确定风光互补系统安装位置。

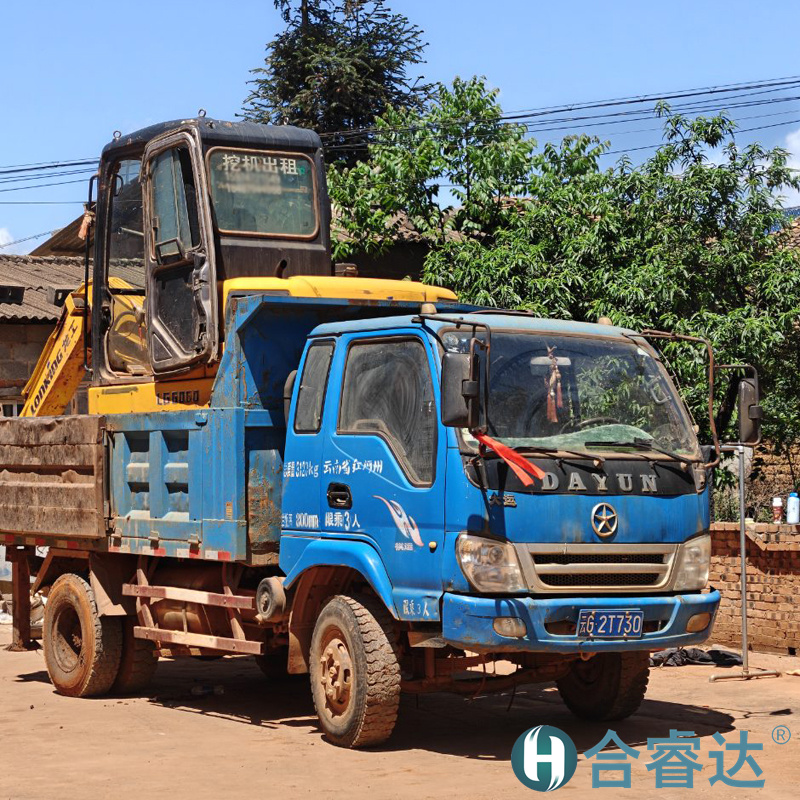

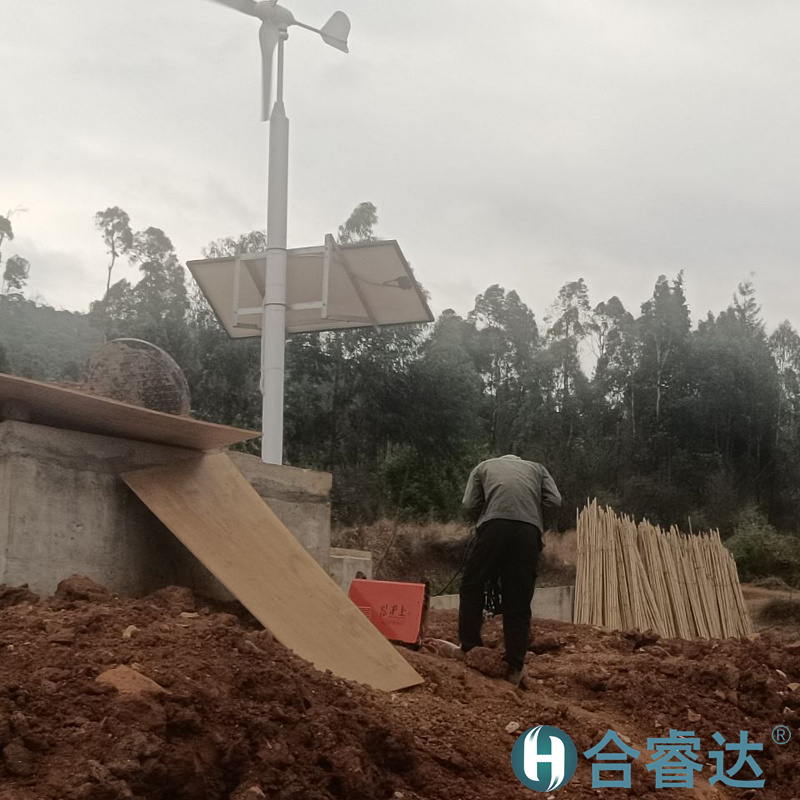

54日,找挖机挖48V风光互补基础,联系工人支模板,浇筑混凝土。查看竹溪截止闸,修建情况。联系物流找风机,UPS等物流。

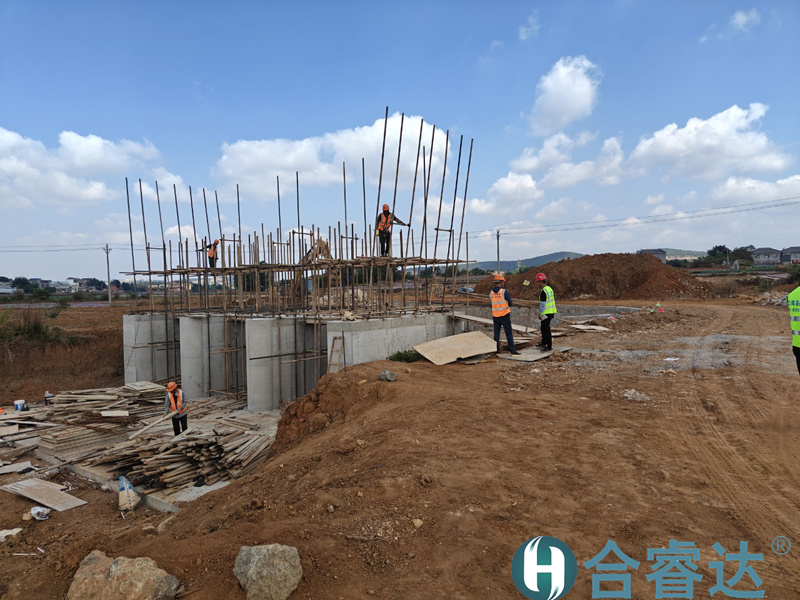

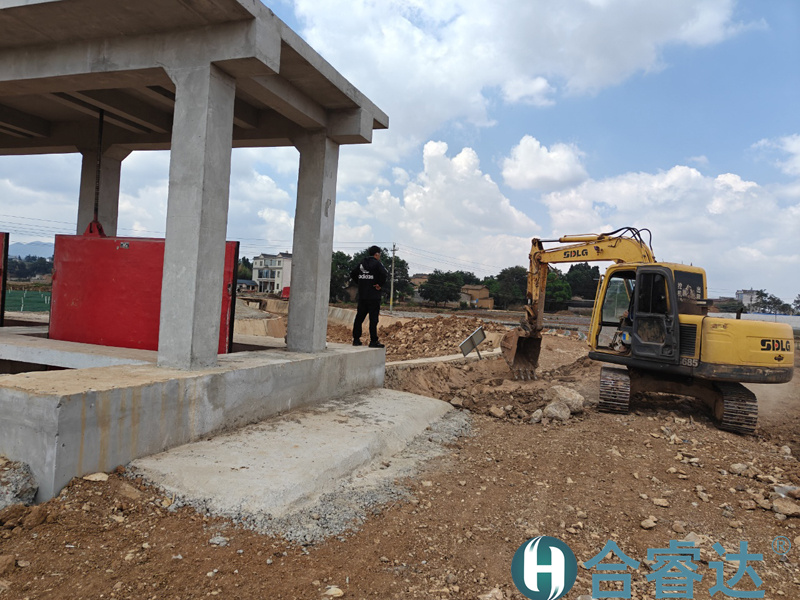

56日,查看大孟泽截止施工进度,小孟泽基础开挖,整理打印验收资料。
