金川电站泄洪预警项目已由四川合睿达正式承接,并于今年9月按计划顺利入场展开施工。

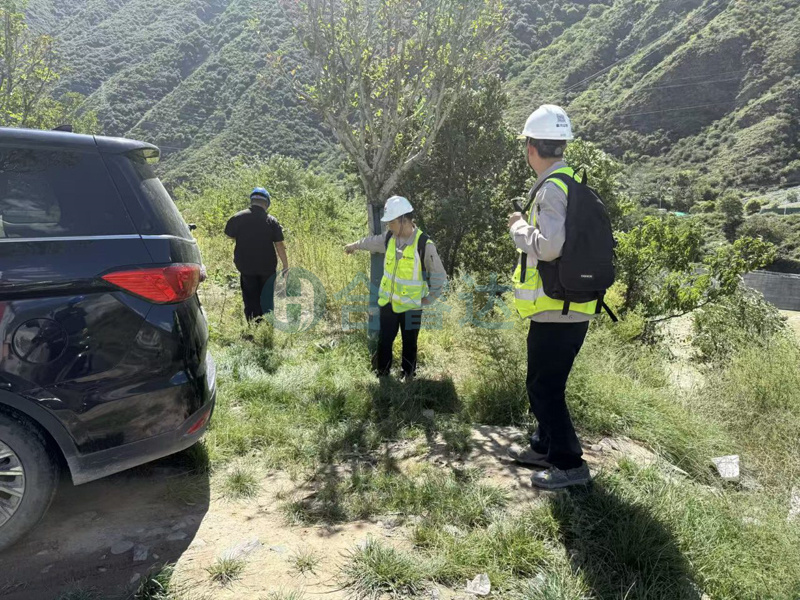

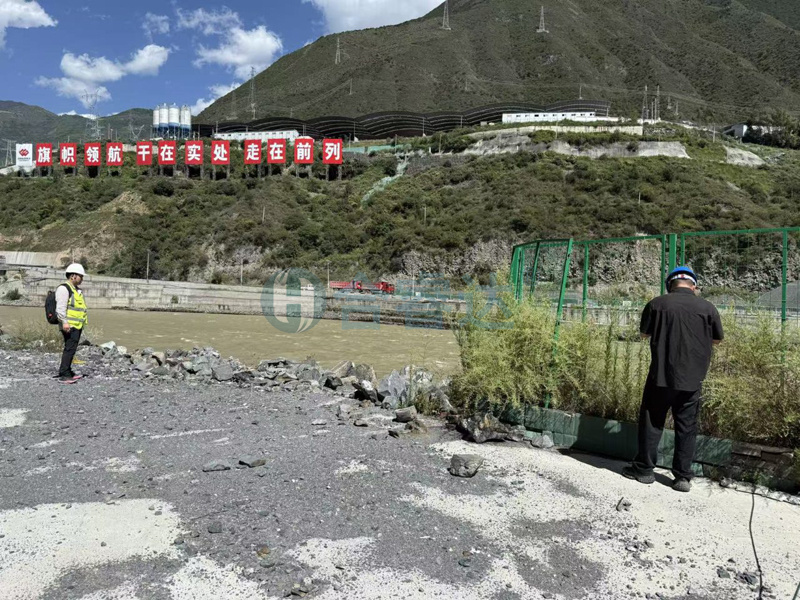

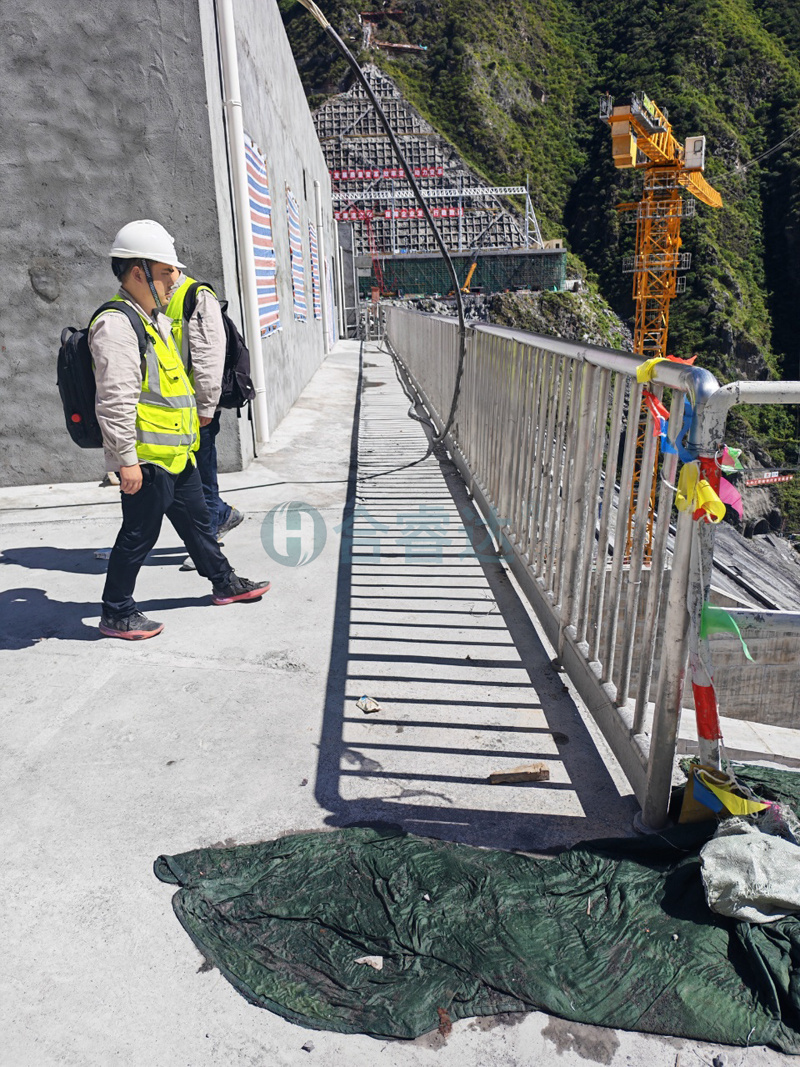

项目团队进场后,第一时间与业主方进行现场对接,再次对各设备布设点位进行逐一核对与确认,确保方案符合现场实际需求。同时,技术人员前往中心机房,就专线网络的接入及服务器临时安装位置等关键环节进行实地落实,为后续设备联网与系统部署奠定基础。

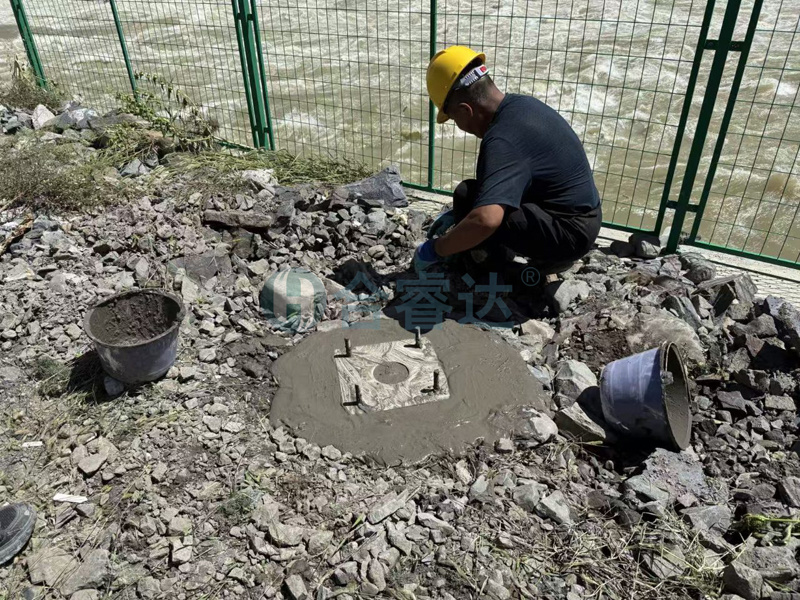

在基础建设方面,施工人员已完成多处立杆基础的土地挖掘与混凝土浇筑作业,其中两处基础已完成浇筑;电池地埋箱的砌筑工作也已顺利完工,保障了野外设备持续供电的稳定与安全。

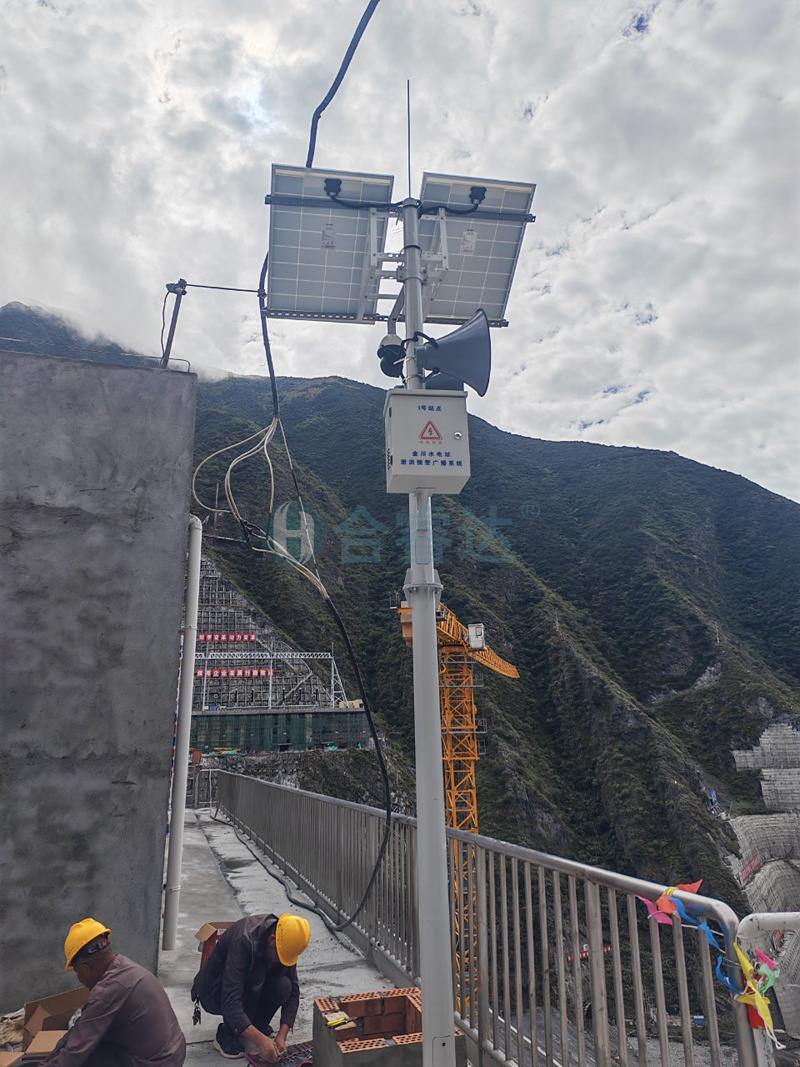

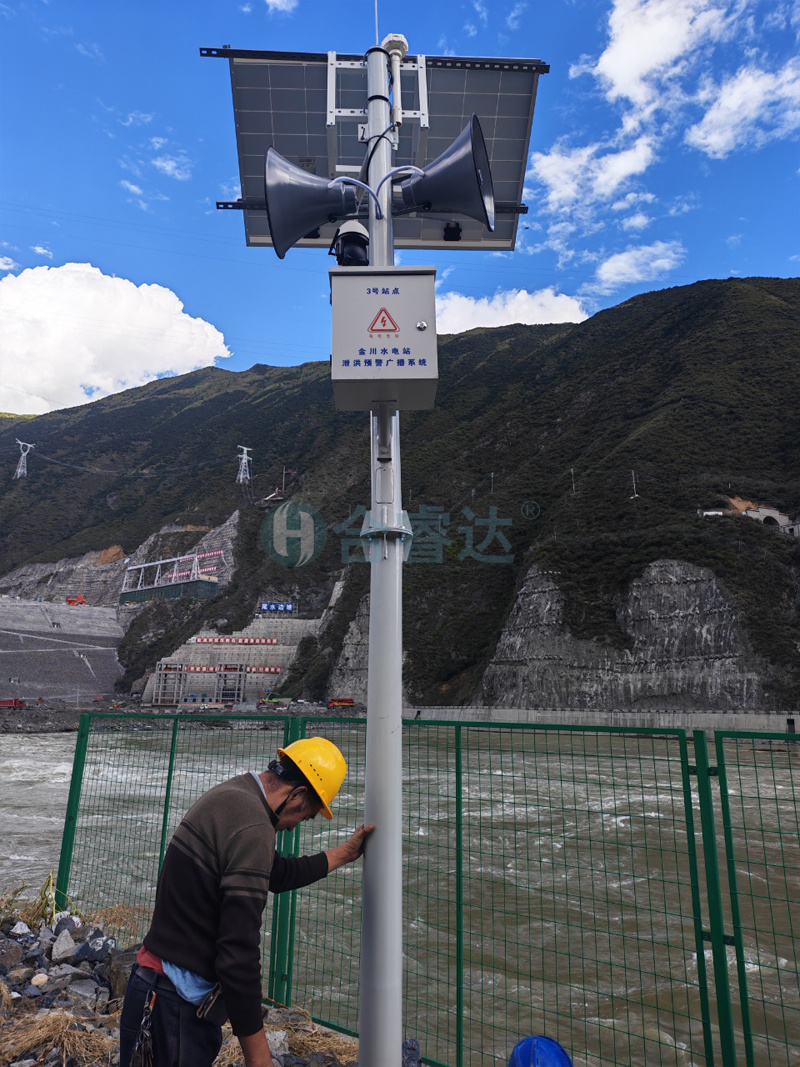

目前,立杆安装工作正有序推进,2号、3号、4号点位的立杆已安装到位,1号站点立杆也已完成吊装,整体施工进度符合预期。
