酉酬水电站大坝监测自动化改造项目施工中
发表时间:2025-12-01 16:46:06

酉酬水电站大坝监测自动化改造项目由四川合睿达承接并组织实施。目前主要做了以下工作:

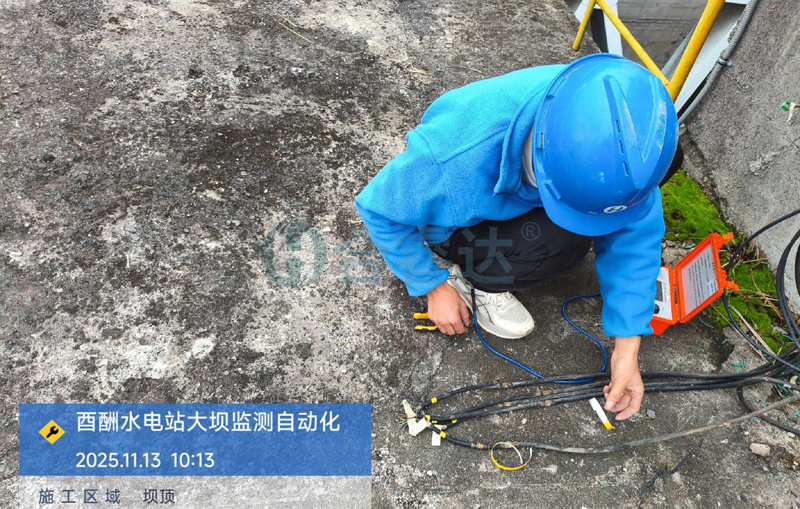

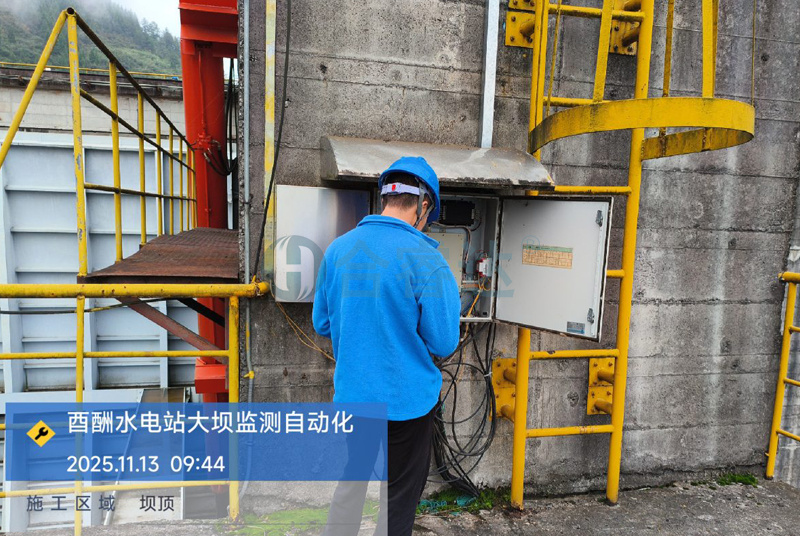

首先,对大坝底部和顶部的MCU箱设备进行全面排查。明确了大坝内部双向垂线坐标仪、双金属管仪及引张线仪的具体布设位置与接线方式,并详细测量了各仪器的安装尺寸。同时,对原有旧设备的测量算法进行了追溯与查询,并协助完成旧引张线装置的远程数据测量工作。

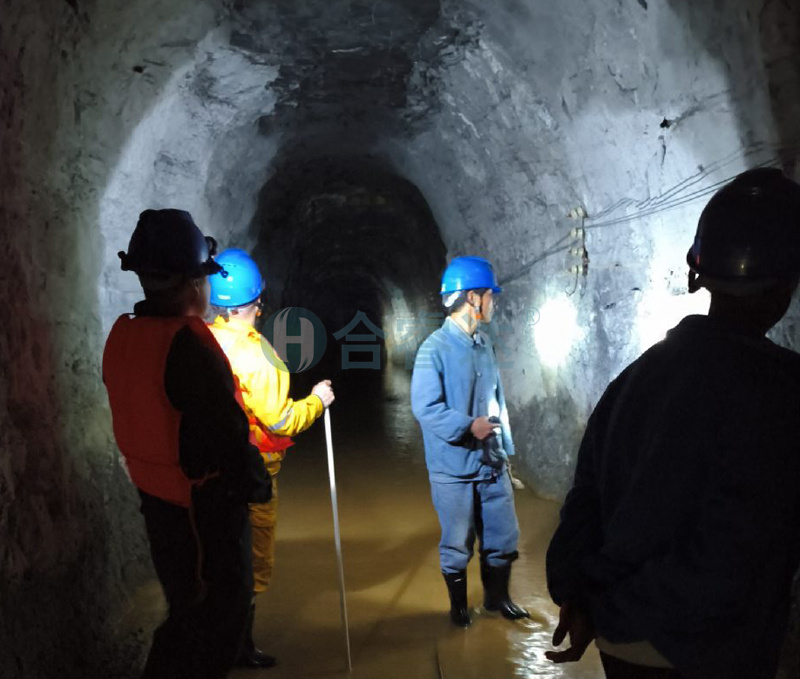

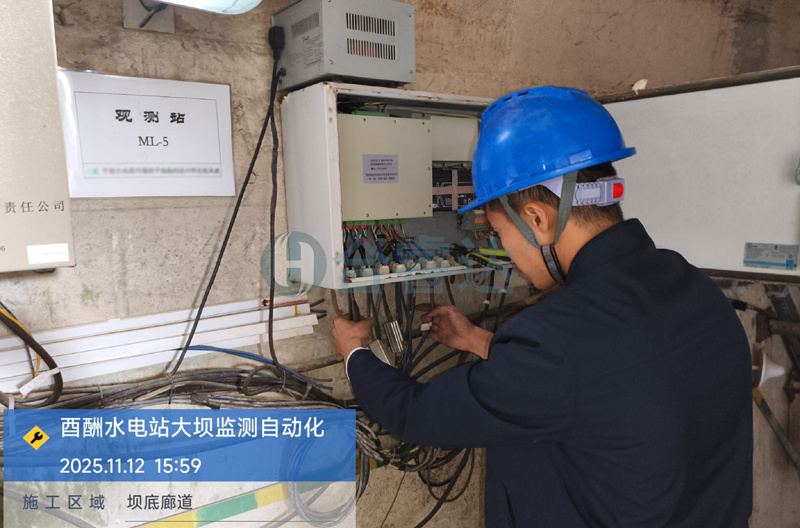

在设备更新方面,拆除了坝顶多处旧的引张线设备,并于坝底廊道移除了原有的双向垂线仪与引张线仪。此外,对左岸灌浆平洞内的设备位置进行了现场勘察。

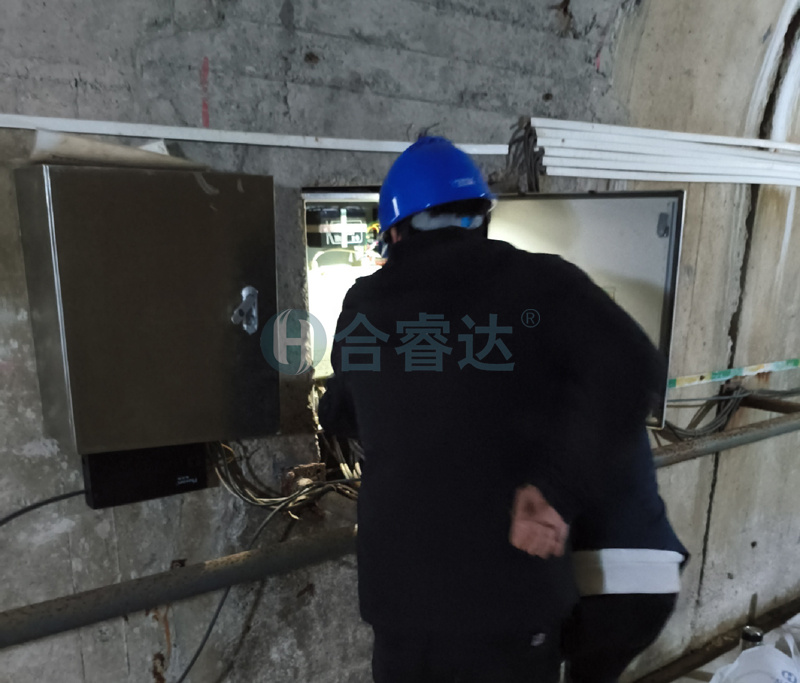

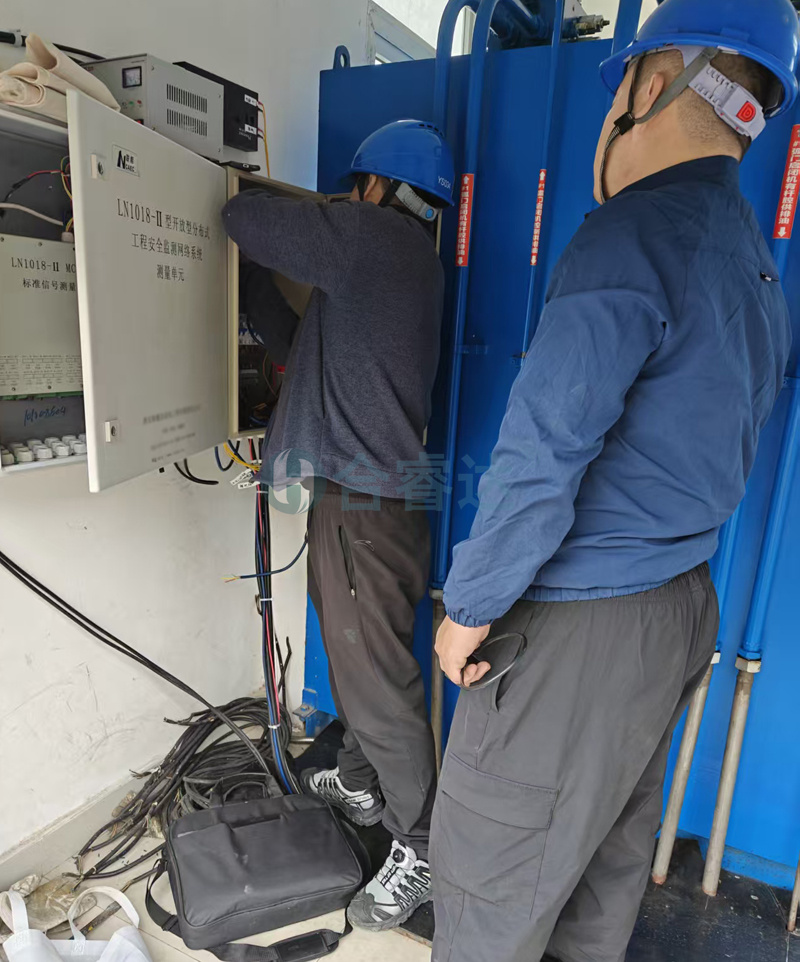

系统部署阶段,在厂房二楼水情室完成了机柜、服务器、防火墙及UPS的安装。同时,在坝底廊道明确了引张线、双向垂线仪及双金属管仪的通讯汇集点,并配合开展了服务器的调试工作。

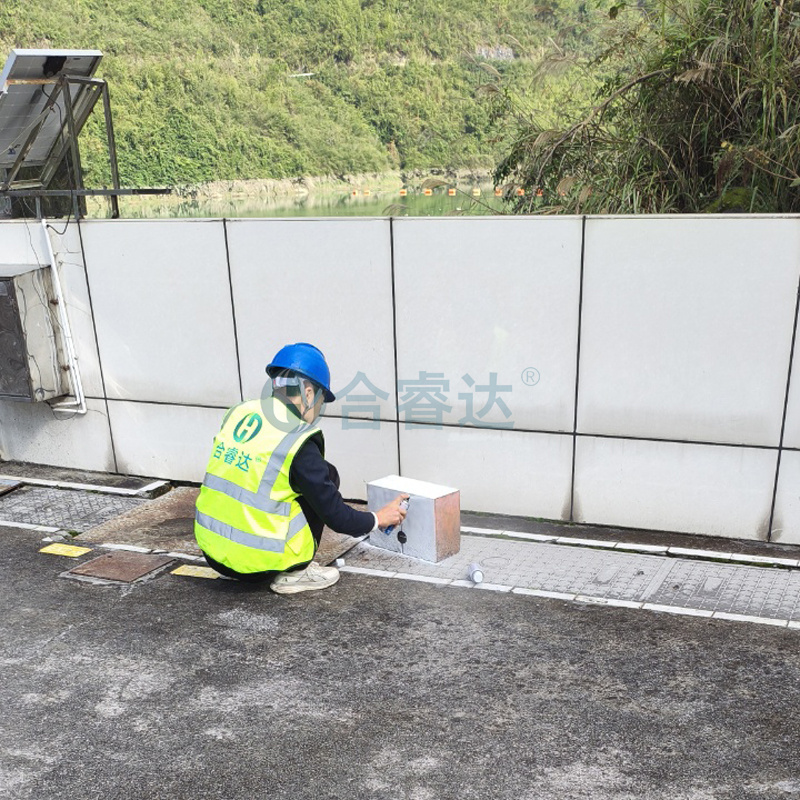

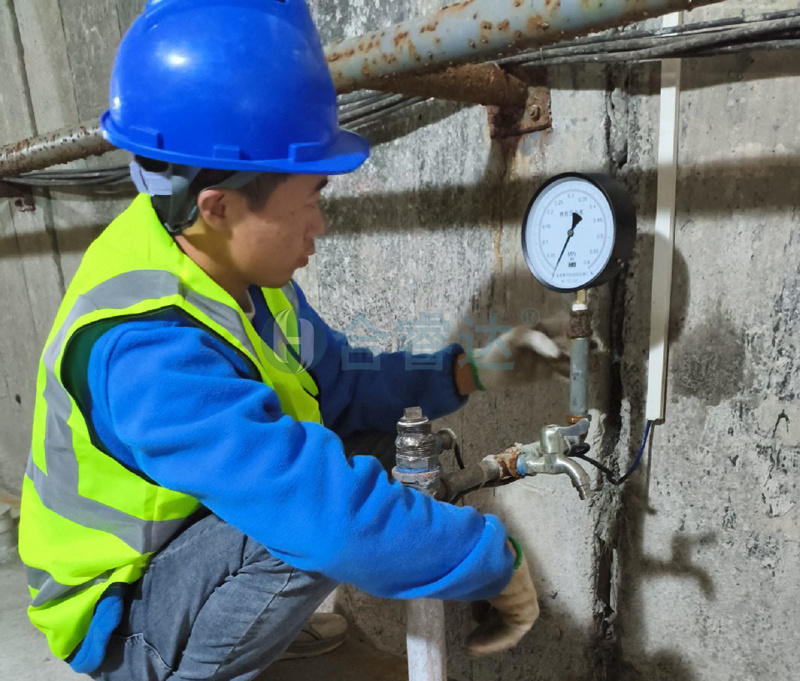

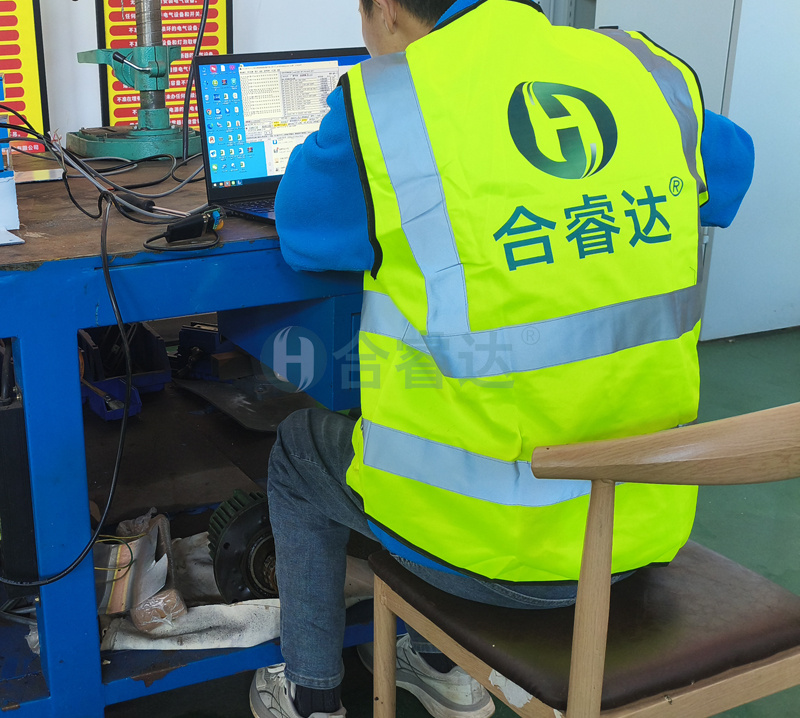

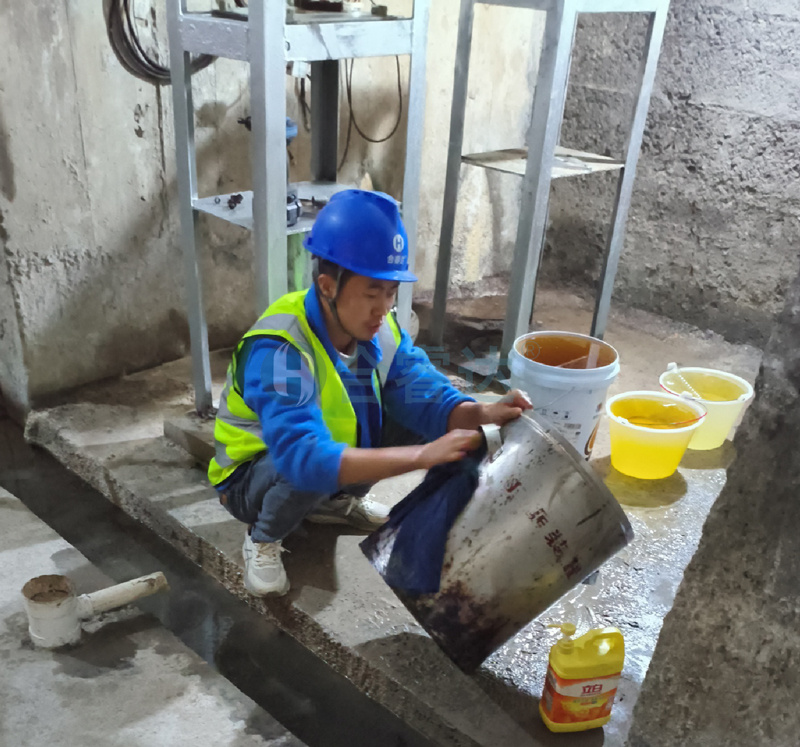

设备安装与维护方面,完成了包括引张线、正倒垂线及双金属管标仪在内的所有设备编码工作。廊道内新增安装了多台引张线及正倒垂线仪器,以及若干量水堰计。针对部分设备,如出现屏显故障的双金属管标仪,已安排返厂维修。此外,还完成了廊道内液压系统的维护,包括清洗液压油桶、更换液压油,以及清洗引张线油槽、更换浮船等工作。





本项目通过系统化的改造与升级,进一步提升了大坝安全监测的自动化水平和数据可靠性。
